Fabricação de peças: guia completo para 2026

Às 7h, o PCP já recebe cobrança comercial, encontra ordens atrasadas no sistema e descobre que máquinas previstas para o turno estão paradas por falta de material. A equipe está completa, mas a fábrica não flui. O problema não costuma estar em uma única máquina, operador ou fornecedor. Ele aparece quando demanda, roteiro, estoque, capacidade e prioridade não conversam no mesmo fluxo.

Na fabricação de peças, esse desalinhamento custa prazo antes mesmo de aparecer como custo financeiro. Uma ordem espera material, outra ocupa o centro de trabalho errado, uma terceira volta para retrabalho e o pedido urgente interrompe tudo. O resultado é conhecido por quem vive o chão de fábrica: mais troca de prioridade, mais WIP, mais apontamento incompleto e menos OTIF.

Sumário

Por que a fabricação de peças virou um quebra-cabeça em 2026

A cena se repete em fábricas de autopeças, usinagem e componentes seriados. O comercial promete uma entrega, o PCP tenta encaixar a ordem entre operações já comprometidas e a produção trabalha com informações espalhadas em planilhas, mensagens e apontamentos feitos no fim do turno. Quando o material chega, a máquina já foi direcionada para outra família de peças.

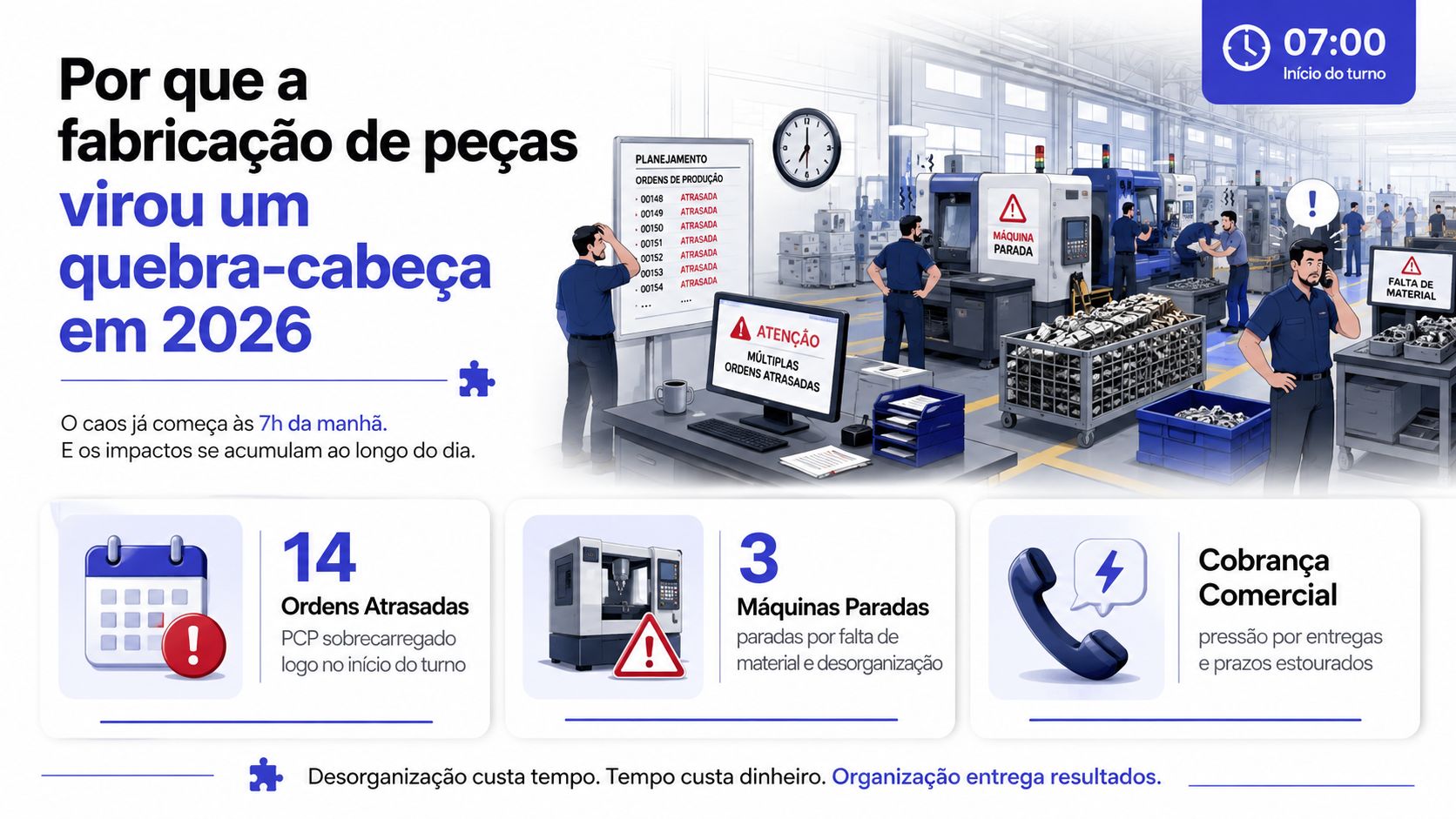

Uma ilustração detalhada de uma fábrica caótica com máquinas paradas, atrasos na produção e funcionários estressados logo cedo.

A CNAE do IBGE enquadra a fabricação de peças e acessórios para veículos automotores na divisão 29 da indústria de transformação. O instituto também estabelece, como regra geral, que peças e acessórios sejam classificados conforme o equipamento ao qual estão associados, uma padronização que ajuda a comparar períodos e entender a posição do segmento na indústria brasileira. A classificação oficial da CNAE para a atividade mostra por que o ramo 29.4 é uma referência relevante para fábricas que fornecem componentes.

A Pesquisa Industrial Mensal do IBGE acompanhou o ramo 29.4 como série específica em 2024 e 2025. O caderno de novembro de 2024 registra índices de produção física de 113,50 e 125,60, enquanto o painel do SIDRA para junho de 2025 indica 102,19 para a atividade, evidenciando que o setor mantém relevância, mas enfrenta variações no ritmo industrial. Esses índices não resolvem o planejamento da fábrica, mas ajudam a mostrar por que decisões baseadas em uma fotografia isolada da demanda são frágeis.

Os três sintomas que denunciam o problema

  • Prioridade que muda no meio do turno: a ordem mais urgente entra na frente de outra sem avaliar material, ferramenta, capacidade e impacto no compromisso já assumido.
  • Retrabalho consumindo capacidade: o mesmo centro de trabalho precisa produzir a peça novamente, enquanto o PCP enxerga apenas a quantidade ainda não entregue.
  • OTIF caindo apesar da equipe completa: pessoas e máquinas estão disponíveis, mas o fluxo perde tempo em espera, setup, movimentação e falta de informação.

A fabricação de peças também carrega uma transformação tecnológica antiga. No Brasil, as primeiras aplicações de controle numérico ocorreram em 1967, e o primeiro torno com CN fabricado no país surgiu em 1971, segundo o histórico setorial da evolução dos serviços de usinagem no Brasil. A automação aumentou a repetibilidade, mas não substituiu o planejamento. Uma máquina precisa receber a ordem certa, com material liberado, ferramenta disponível e roteiro confiável.

Regra de gestão: se o PMP, o roteiro e o Kanban não representam a mesma realidade, cada área cria sua própria versão da fábrica.

Planejamento mestre de produção e roteiro na prática

O Plano Mestre de Produção, ou PMP, não deve nascer de uma promessa comercial isolada. Ele precisa combinar carteira confirmada, pedidos comprometidos, estoque disponível, capacidade por centro de trabalho e restrições conhecidas. O objetivo é transformar a necessidade de entrega em uma sequência que a fábrica consiga executar.

Comece agrupando as peças por famílias. Em usinagem, uma família pode reunir itens que usam o mesmo tipo de torno, ferramenta e matéria-prima. No setor moveleiro, a aproximação pode considerar peças que passam pelo mesmo conjunto de corte, CNC e pintura. Esse agrupamento reduz trocas desnecessárias, mas só funciona quando o roteiro registra as diferenças que realmente alteram o tempo.

Como montar o PMP

  1. Consolide a demanda liberada: use pedidos confirmados, estoque de produto acabado e quantidades já comprometidas. Não trate uma previsão incerta como ordem firme.
  2. Mapeie a capacidade: levante as horas úteis de cada centro de trabalho e desconte manutenção, férias, paradas programadas e restrições de turno.
  3. Distribua por família: organize a sequência para aproveitar ferramentas, dispositivos e materiais comuns sem ignorar prazos de expedição.
  4. Teste o gargalo: simule o roteiro completo. Uma ordem pode caber no torno, mas travar na fresa ou na inspeção.
  5. Revise em horizonte rolante: mantenha o plano atualizado ao longo de 4 a 8 semanas, reavaliando capacidade e comprometidos a cada ciclo.

O roteiro deve viver no cadastro do item, não na memória do preparador. Para cada operação, registre máquina ou centro de trabalho, tempo padrão, ferramenta, sequência, tolerância relevante e ponto de inspeção. Uma peça usinada pode passar por torno, fresa e inspeção. Uma peça moveleira pode seguir por corte, usinagem CNC e pintura. O acabamento da primeira etapa pode liberar o início da seguinte antes de todo o lote terminar, desde que o controle de qualidade permita esse overlap.

OperaçãoTempo padrão (min)Capacidade/diaPonto de controle
TornoConforme cadastro validadoConforme horas úteis do centroDiâmetro e comprimento
FresaConforme cadastro validadoConforme disponibilidade do centroFuração e geometria
InspeçãoConforme plano de controleConforme equipe e instrumento disponíveisLiberação do lote

O ponto não é preencher tempos “bonitos”. É comparar o padrão com o apontamento real e corrigir o cadastro quando a diferença se repete. Roteiro confiável antecipa o gargalo, enquanto roteiro genérico apenas transfere a surpresa para a expedição.

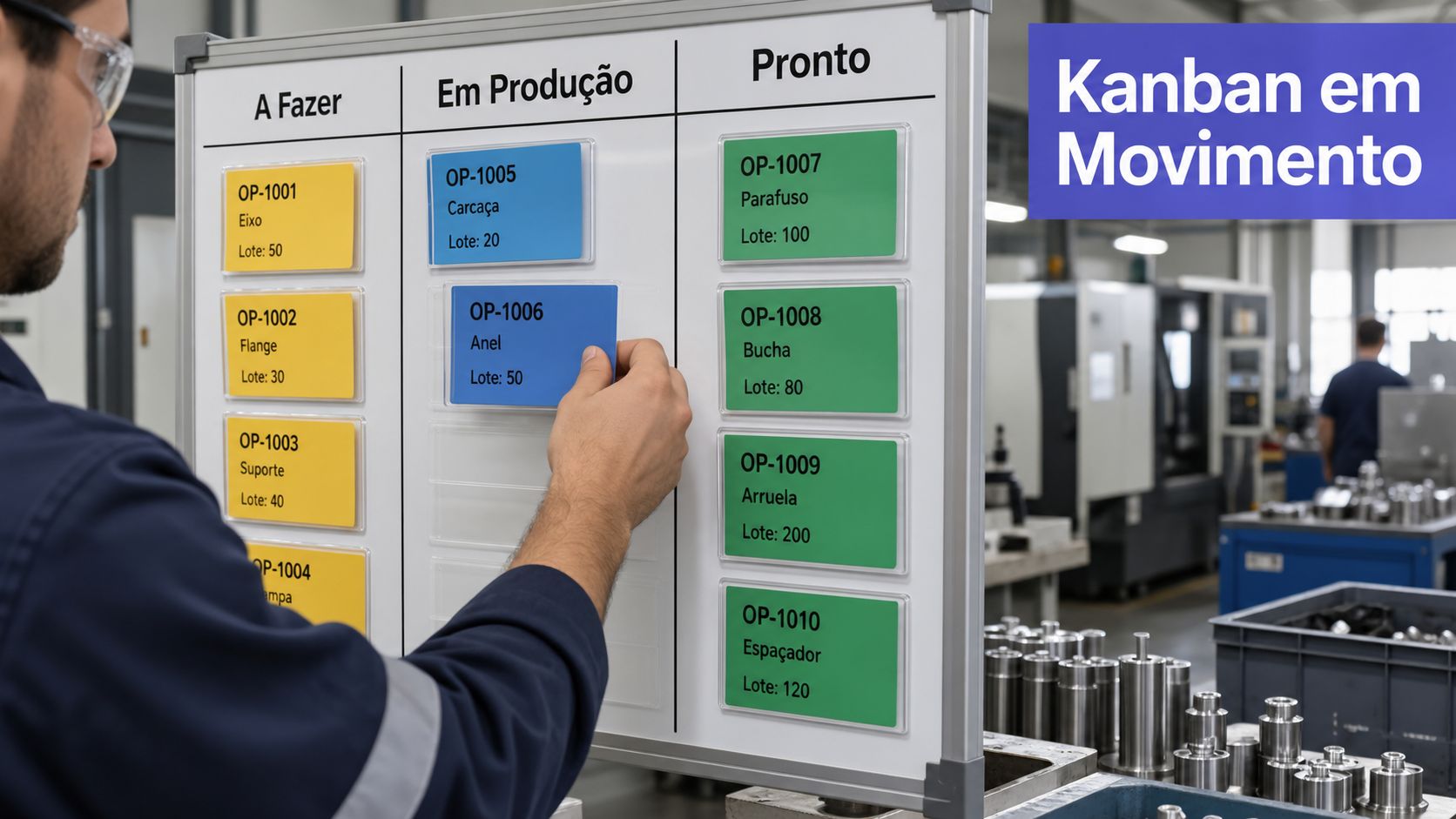

Ordens de produção visuais em Kanban que realmente andam

Um quadro Kanban só ajuda quando cada cartão representa uma Ordem de Produção executável. Colocar tarefas vagas como “produzir peças” ou “resolver atraso” no quadro cria movimento visual, mas não cria controle industrial. O cartão precisa informar o que será produzido, em qual lote, por qual roteiro e até quando.

Trabalhador em uma fábrica utilizando um quadro Kanban para gerenciar a produção de peças metálicas.

Use pelo menos três colunas:

  • A fazer: ordem liberada, com material e requisitos verificados.
  • Em produção: operação em andamento, com responsável e apontamento atualizado.
  • Pronto: lote concluído, inspecionado ou liberado para a próxima etapa.

No cartão, inclua código do item, descrição, quantidade, lote, prazo, roteiro resumido, ferramenta, prioridade e foto da peça quando a identificação visual reduzir dúvidas. Em uma fábrica de autopeças com seis postos de usinagem, cartões de cores diferentes podem sinalizar produção normal, setup e retrabalho. A cor não substitui o registro, mas permite que o supervisor veja rapidamente onde a capacidade está sendo consumida.

WIP precisa ter limite

Defina o WIP, ou trabalho em processo, por posto. Se o quadro permite acumular cartões indefinidamente em “Em produção”, ele apenas torna o congestionamento mais visível. O limite deve considerar espaço físico, tempo de atravessamento, disponibilidade do posto seguinte e risco de mistura de lotes.

Uma fábrica de alimentos precisa de outra camada de disciplina. Cada cartão deve carregar lote, data de fabricação, validade, status de qualidade e destino. O operador não pode mover o lote apenas porque terminou a mistura. A etapa seguinte precisa saber se o material está liberado, em quarentena ou bloqueado.

O ERP deve registrar a movimentação do cartão, o início e o fim da operação, a quantidade boa, a perda e o motivo da parada. Assim, o apontamento deixa de depender do “eu fiz e não anotei”. O Kanban de produção pode orientar a configuração do fluxo visual e dos limites de WIP.

Depois de substantivos alinhamentos no quadro, a equipe consegue separar atraso de falta de material, espera por inspeção e excesso de ordens simultâneas.

Os erros mais comuns são previsíveis. Confundir Kanban com uma lista de tarefas, liberar cartões sem material, encher o quadro para “mostrar produtividade” e ignorar retrabalho destrói o fluxo que o método deveria proteger. Kanban funciona quando o time respeita regras simples, limites claros e apontamentos completos.

Controle de matéria-prima, lotes e cálculo de necessidades

A necessidade de matéria-prima começa nas ordens abertas, não no palpite de quem compra. Para cada item, o PCP precisa calcular a necessidade bruta, descontar estoque disponível, excluir material em quarentena e separar o que já está comprometido com outras ordens ou clientes. Só então aparece a necessidade líquida que deve gerar compra, transferência ou fabricação interna.

Considere uma peça usinada a partir de barra redonda. O cadastro precisa informar material, bitola, consumo por peça, perda prevista e múltiplo de fornecimento. Se o fornecedor entrega em barras inteiras, comprar apenas o peso exato da ordem pode gerar uma decisão inviável. O comprador deve comparar lote mínimo do fornecedor, lote econômico e lote mínimo de fabricação. São conceitos diferentes e misturá-los distorce custo e estoque.

O que cada lote controla

  • Lote de compra: quantidade e condição mínima exigida pelo fornecedor.
  • Lote de fabricação: quantidade que faz sentido produzir sem interromper o processo por setups excessivos.
  • Lote econômico: equilíbrio entre custo de preparação, armazenagem e frequência de reposição.
  • Lote sanitário: no setor de alimentos, quantidade produzida sob as mesmas condições de higiene, formulação e rastreabilidade.

Uma indústria de alimentos pode ter matéria-prima disponível fisicamente, mas bloqueada em quarentena. O ERP precisa impedir que esse saldo seja usado no cálculo como se estivesse liberado. O mesmo cuidado vale para material separado para um cliente ou reservado para uma ordem de produção específica.

Ordem de ProduçãoPeçaNecessidade bruta (kg)Estoque disponível (kg)Lote já comprometido (kg)Necessidade líquida (kg)
OP em abertoPeça usinadaConforme BOM e loteSaldo liberadoQuantidade reservadaBruto menos saldos utilizáveis
OP em abertoProduto alimentícioConforme formulaçãoSaldo aprovadoQuantidade destinadaBruto menos saldos utilizáveis

A tabela deve refletir o cálculo do sistema, não uma conta manual feita fora dele. A estrutura de cálculo MRP ajuda a organizar a lógica de necessidades, mas a qualidade do resultado depende de BOM, estoque, comprometidos e roteiros corretamente cadastrados.

O controle por lote também protege a investigação de perdas. Se uma peça falha na inspeção, o time precisa localizar matéria-prima consumida, operador, máquina, ordem e momento do processo. Em estudo brasileiro sobre ferramentas da qualidade, uma aplicação fabril registrou queda do retrabalho de 37,58% para zero, com redução de custos superior a 50% por peça produzida, conforme o trabalho publicado sobre redução de perdas e retrabalho. O valor prático está no método: Pareto para priorizar causas, setup padronizado e inspeção em processo.

Reduzir perdas e ociosidade sem precisar vender mais

A primeira reação diante de uma fábrica ociosa costuma ser buscar novos pedidos. Essa resposta pode piorar o problema quando a empresa ainda perde capacidade em setup, retrabalho, espera e refugo. Mais vendas entram em um fluxo que já não consegue cumprir os compromissos existentes.

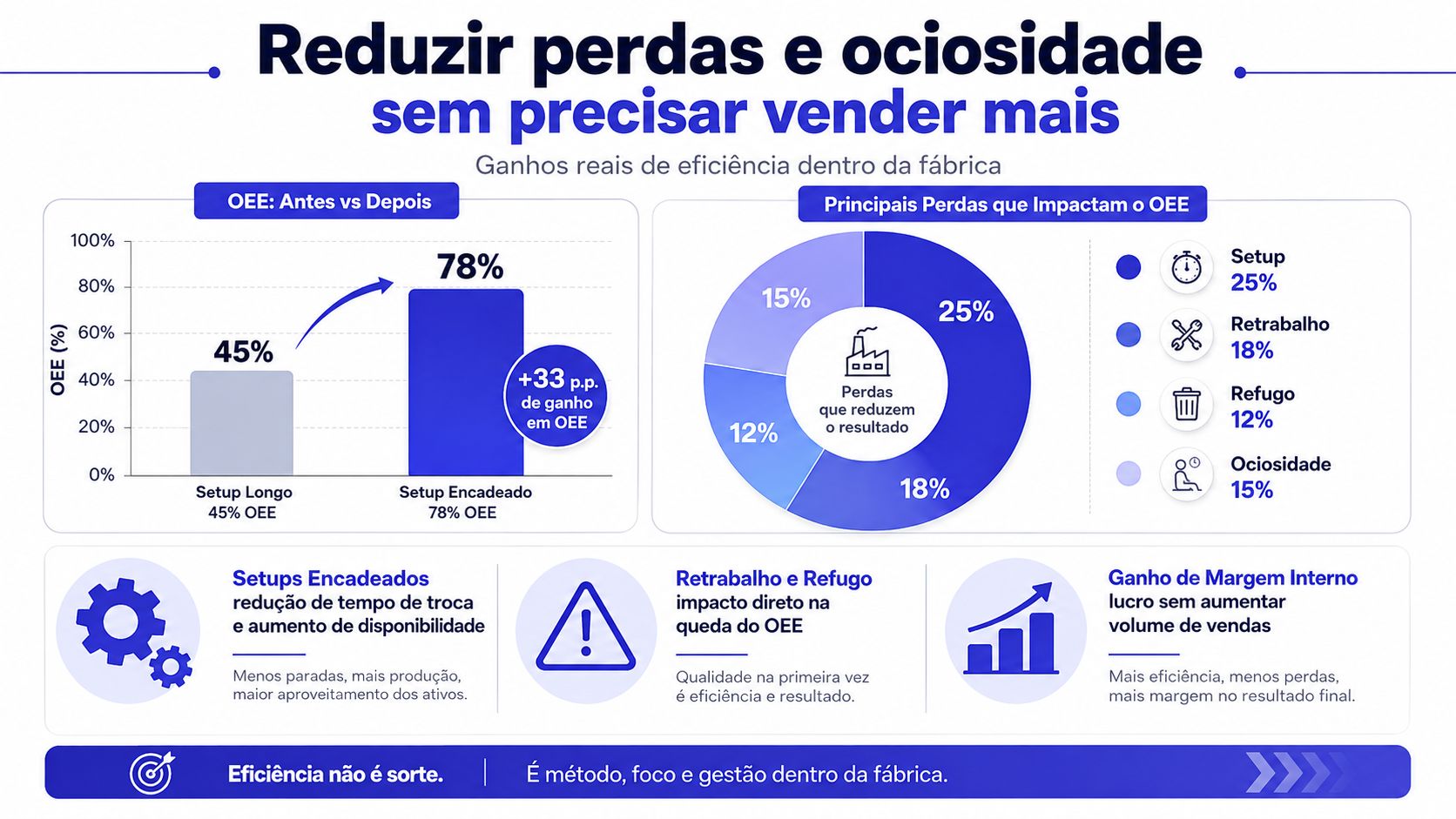

Infográfico sobre redução de perdas industriais e aumento de eficiência OEE sem precisar vender mais unidades.

A ociosidade pode ser estrutural, quando a capacidade instalada supera a demanda por um período, ou operacional, quando uma máquina disponível espera material, ferramenta, liberação ou decisão. O PCP não resolve a primeira apenas reorganizando cartões, mas pode reduzir a segunda ao sincronizar PMP, roteiro, compras e produção.

Em uma usinagem, o centro de trabalho parece ocupado porque há muitas ordens abertas, mas a máquina pode passar parte do turno aguardando barra, dispositivo ou inspeção. Em uma linha moveleira, a serra trabalha, porém o CNC fica parado porque a sequência liberou painéis sem ferragens ou porque a pintura recebeu lotes fora da ordem de secagem. A planilha mostra volume. O apontamento mostra fluxo.

O que medir no ERP

  • OTIF: verifica se a entrega ocorreu no prazo e na quantidade combinada.
  • Lead time: mostra quanto tempo a ordem leva desde a liberação até a conclusão.
  • Refugo e scrap: separam material perdido de produto que não pode ser recuperado.
  • Retrabalho: mede capacidade consumida novamente para corrigir uma falha.
  • Tempo médio entre setups: ajuda a descobrir se a sequência está fragmentando a produção.
  • OEE: combina disponibilidade, desempenho e qualidade para revelar o aproveitamento real do equipamento.

O diagnóstico não deve depender apenas de apontamento manual. Um estudo setorial propõe observar a utilização das máquinas durante 90 dias, com quatro amostras no período, usando sensores IoT de corrente para medir o uso dentro do turno e formar benchmark anônimo por tipo de equipamento, conforme o estudo sobre medição de utilização e OEE. A ideia é separar parada, setup e produção efetiva antes de decidir por compra de máquina ou contratação.

O cenário econômico reforça a necessidade de eficiência interna. A indústria brasileira fechou 2025 com alta de apenas 0,6%, pressionada por juros altos, e a ociosidade na indústria de autopeças chegou a 26,6%, segundo a Agência Brasil. No recorte mais recente citado na mesma análise, a produção nacional de veículos recuou 8,9% no primeiro bimestre de 2026, enquanto as importações de peças e acessórios caíram 10,9%. O fluxo muda rápido. Uma fábrica protegida por dados reage melhor do que uma fábrica que só aumenta a carteira.

Decisão prática: antes de vender mais, elimine as ordens que esperam, retornam ou ocupam máquina sem necessidade.

Checklist para implementar tudo isso em um ERP industrial

A implantação precisa começar pelo cadastro, não pelo dashboard. Se o item tem código duplicado, a BOM está incompleta ou o roteiro usa tempos genéricos, o sistema apenas digitaliza a confusão.

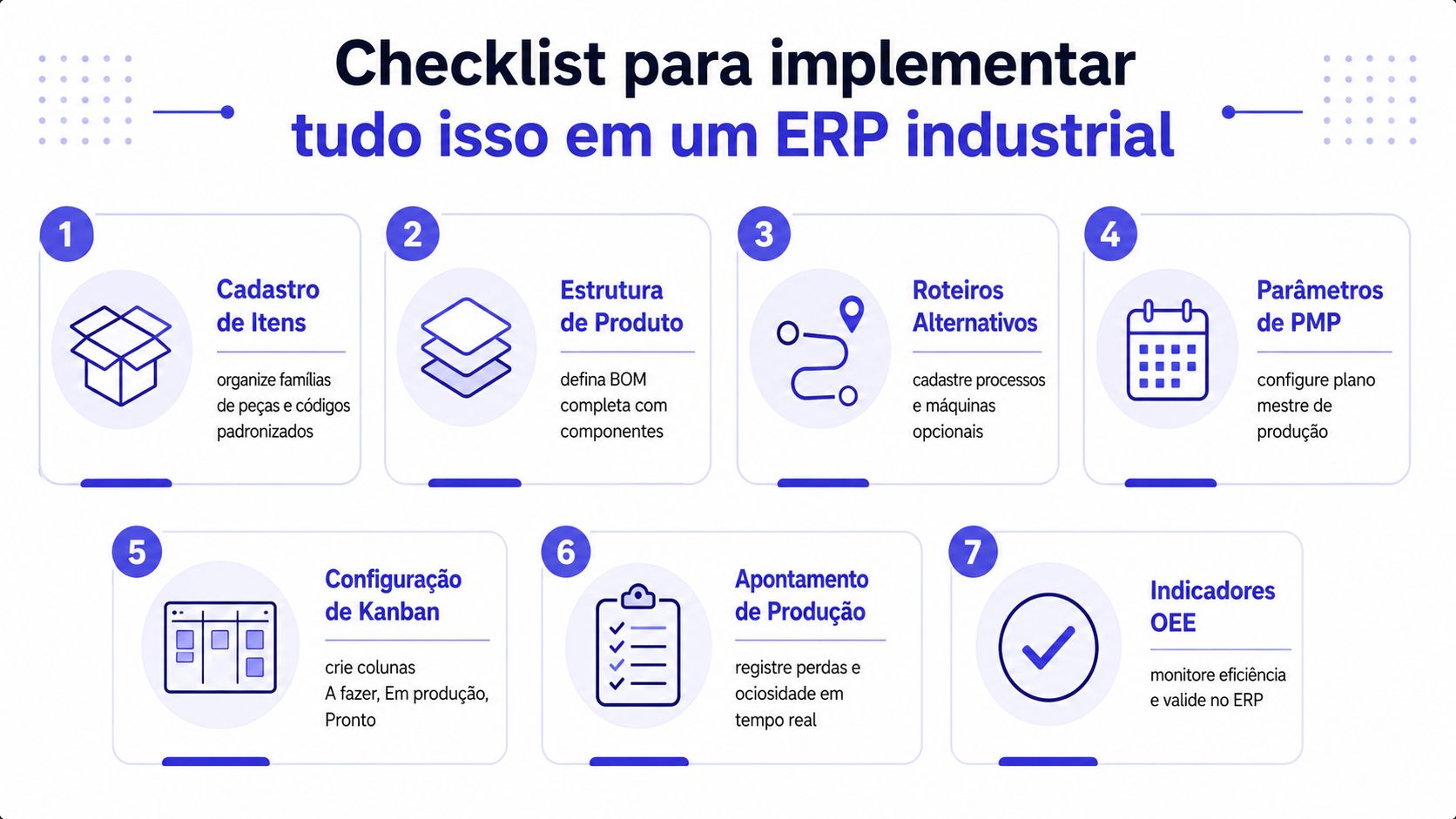

Checklist infográfico sobre as etapas essenciais para a implementação bem-sucedida de um sistema ERP industrial.

Use este checklist em sete blocos:

  1. Cadastro de itens e famílias: padronize código, descrição, unidade, família, desenho, revisão e status.
  2. Estrutura de produto: registre componentes, consumo, perdas permitidas, substitutos e vínculo com a ordem.
  3. Roteiros alternativos: informe operações, máquinas, ferramentas, tempos e recursos opcionais.
  4. Parâmetros de PMP: configure capacidade, calendários, prazos, lotes e prioridades.
  5. Kanban: crie as colunas A fazer, Em produção e Pronto, com limites de WIP por posto.
  6. Lotes e perdas: controle quarentena, validade, consumo, produto acabado, refugo e retrabalho.
  7. Indicadores: acompanhe OTIF, lead time, OEE, perdas, setups, estoque comprometido e ordens atrasadas.

Ordem de implantação

Nos primeiros dias, saneie cadastros e elimine duplicidades. Em seguida, valide BOM e roteiros com quem opera as máquinas, porque o cadastro precisa representar o processo real. Depois, configure PMP e Kanban para uma família de peças, acompanhe os apontamentos e só então amplie para moveleiro, alimentos, embalagens ou ferramentaria.

O processo de implantação de ERP deve incluir responsáveis por PCP, produção, estoque, compras, qualidade e financeiro. Sem esse grupo, cada área corrige apenas a própria tela e o fluxo continua quebrado entre setores.

Um erro frequente é calibrar o ponto de reposição sem considerar estoque comprometido. Outro é cadastrar roteiros alternativos que ninguém usa, inflar o WIP para evitar que o operador fique sem ordem e deixar perdas sem motivo obrigatório. No ERP industrial Sensio, o fluxo reúne PMP, roteiro, Ordem de Produção visual em Kanban, baixa automática de matéria-prima, entrada de produto acabado, quantidades comprometidas, MRP, lotes e relatório de perdas.

O gestor precisa enxergar a ordem desde a necessidade até a expedição. Quando o sistema conecta planejamento, material, execução e qualidade, a decisão deixa de ser “qual pedido grita mais?” e passa a ser “qual sequência protege a capacidade e o compromisso?”.


Conheça como a Sensio organiza PMP, roteiros, Kanban, lotes, MRP e perdas em um fluxo integrado para a fabricação de peças. Visite a plataforma e avalie com sua equipe de PCP como transformar ordens, estoque e apontamentos em decisões práticas para melhorar o OTIF.
