Implantação de sistema ERP industrial: guia completo 2026

A fábrica cresce, mas a gestão continua espalhada entre planilhas, mensagens e sistemas que não conversam. O PCP atualiza uma programação, o estoque trabalha com outro saldo, o fiscal descobre uma inconsistência na emissão da nota e a diretoria só consegue fechar o resultado depois de conciliações manuais. Quando chega a hora de escolher um ERP, a pergunta costuma ser “quanto tempo leva a implantação de sistema?”. A pergunta mais importante é outra: a operação está preparada para mudar a forma como trabalha?

No Brasil, projetos de ERP industrial enfrentam dificuldades funcionais, customizações e adaptação aos processos de negócio. Um estudo publicado na SciELO sobre implantação de ERP em empresas industriais registrou custos altos de implantação entre as principais dores, com 23% e 20%, além da necessidade de sistemas complementares para suprir carências de relatórios gerenciais, apontada em 37% e 27% das respostas. Esses dados explicam por que instalar o software é apenas uma parte do trabalho.

Minha recomendação é direta: trate a implantação como uma transformação operacional, com patrocínio executivo, donos de processo, dados confiáveis, testes reais e critérios de adoção. O cronograma só fica confiável depois que essas condições estão sob controle.

Sumário

Por que implantação de sistema é projeto de mudança, não de TI

A crença de que o ERP é um projeto de TI costuma aparecer logo na primeira reunião. A equipe técnica escolhe parâmetros, o fornecedor demonstra telas e o cronograma é montado em torno da configuração do software. Produção, PCP, estoque, compras e fiscal entram depois, geralmente para validar uma solução que já foi desenhada sem eles.

Esse modelo falha porque o sistema não produz sozinho. Um operador precisa apontar corretamente o consumo, o supervisor precisa confirmar a ordem, o PCP precisa confiar no saldo disponível e o financeiro precisa receber informações coerentes para fechar os números. Se uma dessas etapas continuar sendo feita fora do ERP, a empresa terá uma base centralizada apenas no discurso.

Três sinais de que o projeto está no trilho errado

  • Parâmetros sem o dono do processo: alguém configura regras de produção, estoque ou compras sem a presença de quem executa aquela rotina diariamente.
  • Aceite feito pelo fornecedor: a equipe interna testa telas e fluxos genéricos, mas não roda uma ordem real, com perdas, retrabalho, falta de material ou alteração de prioridade.
  • Chão de fábrica avisado no fim: operadores conhecem o novo procedimento na semana do go-live, quando já não existe tempo para corrigir instruções, acessos e exceções.

Na prática, esses sinais aparecem como ordens de produção paradas, retrabalho fiscal, apontamentos incompletos e reconciliação manual de estoque. Em uma fábrica de móveis, a estrutura do produto pode variar por medida e acabamento. Em alimentos, lote, validade e consumo real precisam conversar com o planejamento. Em embalagens, a troca de matéria-prima, a programação de máquinas e as perdas de processo não cabem em um fluxo genérico.

Regra de operação: se o usuário que executa a tarefa não participou do desenho e do teste, o processo ainda não está validado.

A digitalização industrial brasileira avançou, mas permanece desigual. A Sondagem Especial Indústria 4.0 da CNI, disponibilizada pela USP, mostrou que o uso de tecnologias digitais nas indústrias subiu de 48% em 2016 para 69% em 2021, enquanto apenas 7% das empresas usavam mais de dez tecnologias listadas. O mesmo levantamento apontou aumento de produtividade como benefício percebido por 72% das empresas e redução de custos operacionais por 60%. Os obstáculos principais foram custos altos, com 66%, estrutura e cultura da empresa, com 26%, falta de clareza sobre o retorno, com 25%, e dificuldade de integração.

Por isso, o patrocinador executivo precisa remover conflitos entre áreas, o gestor de mudança precisa acompanhar a adoção e cada processo precisa ter um responsável. Sem essa estrutura, o ERP vira apenas um software mais caro, com uma planilha paralela para cada exceção.

Pré-requisitos antes de parametrizar o ERP

Parametrizar um ERP sobre dados ruins é acelerar o problema. Antes de abrir o configurador, a indústria precisa verificar se seus cadastros, processos, infraestrutura e integrações conseguem sustentar a rotina real. A fase mais barata para encontrar uma inconsistência é antes dos testes. Depois do go-live, o mesmo erro afeta produção, estoque, faturamento e contabilidade.

Comece pelos dados mestres

O cadastro precisa passar por uma limpeza formal, não por uma revisão superficial. Valide:

  • Itens ativos e obsoletos: retire materiais, produtos e componentes que não devem mais entrar no planejamento.
  • Duplicidades: elimine registros repetidos de itens, clientes, fornecedores e CNPJs.
  • Unidades de medida: padronize compra, estoque, produção e venda para evitar conversões incoerentes.
  • Estruturas de produto: revise listas multinível, perdas, substitutos, operações e roteiros com a engenharia e a produção.
  • Tributação: confira NCM, regras fiscais, operações, alíquotas e exceções aplicáveis ao negócio.
  • Saldos físicos: faça inventário e defina o procedimento de carga do estoque inicial.

A estrutura de produto precisa representar o que a fábrica realmente consome, não o que alguém desenhou anos atrás. Se o ERP calcula necessidades com uma lista desatualizada, o PCP receberá uma sugestão tecnicamente correta e operacionalmente inútil.

Prepare o chão de fábrica e o fiscal

A integração mínima varia por processo, mas normalmente envolve coletores de produção, balanças, impressoras de etiquetas, leitores de código de barras e equipamentos que alimentam apontamentos. Teste conectividade, identificação do operador, leitura do item, registro de quantidade e tratamento de falhas. Um coletor que funciona no escritório e perde comunicação no setor produtivo não está homologado.

O ambiente fiscal também precisa estar pronto para NF-e, NFS-e, CT-e, MDF-e, SPED e regimes especiais aplicáveis. A análise sobre ERP em 2025 e as pressões tributárias no Brasil destaca que a implantação passou a envolver adaptação rápida de processos e sistemas a mudanças regulatórias, além de integrações com automação industrial, como SCADA, PLCs e CNCs.

Defina o critério de pronto

Não avance para a parametrização se o inventário está indefinido, o plano de contas não conversa com o DRE, os centros de custo não têm responsáveis ou os cadastros fiscais ainda dependem de interpretação informal. Para organizar a transição de sistemas antigos, use um plano de migração de sistemas legados com origem, destino, regra de transformação, responsável e validação para cada conjunto de dados.

O gate de prontidão deve exigir evidência. Cadastro saneado, integração testada, inventário conferido, regras fiscais homologadas e donos de processo identificados. Sem esses itens verdes, a parametrização vira remendo.

Plano de implantação em fases com marcos claros

“Fase um, fase dois e fase três” não é plano. Um plano útil informa quem entrega, quem aprova, qual evidência será analisada e o que bloqueia a etapa seguinte. Também separa dependências reais de datas comerciais. O go-live não deve ser tratado como promessa de venda, mas como consequência de critérios atendidos.

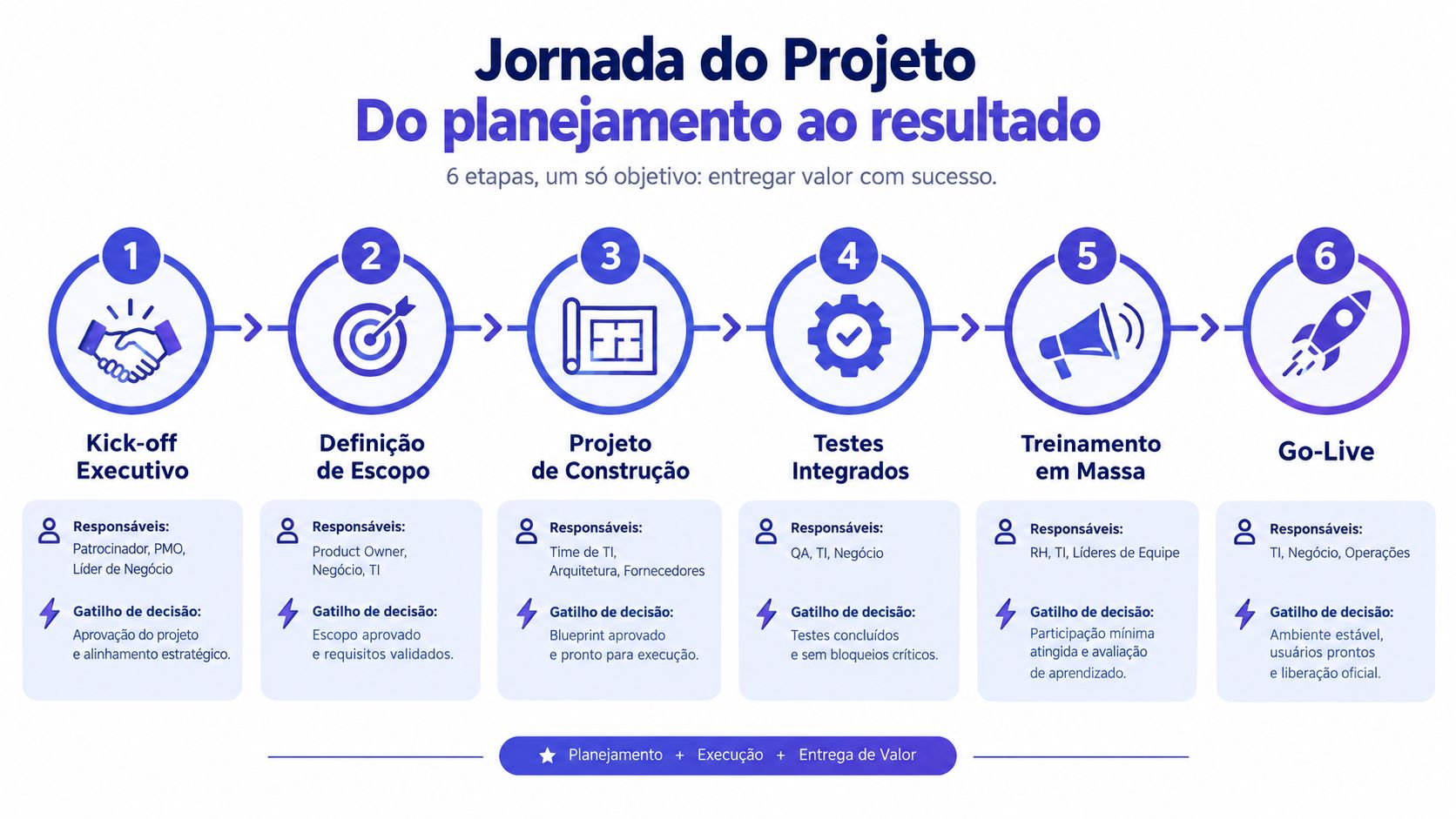

Infográfico sobre a jornada de um projeto, dividida em seis etapas, do planejamento inicial até o Go-Live.

Os seis marcos que eu usaria

  1. Kick-off executivo: o patrocinador formaliza escopo, prioridades, equipe, autoridade e critérios de sucesso. O bloqueio é simples: sem disponibilidade dos donos de processo, o projeto não começa de verdade.

  2. Blueprint assinado: a empresa documenta o processo atual e o processo futuro, incluindo exceções, integrações, responsabilidades e relatórios. O diretor operacional aprova; mudanças posteriores passam pelo controle de escopo.

  3. Protótipo por processo: fornecedor e usuários-chave executam os fluxos principais com dados representativos. O processo de ordem de produção, por exemplo, deve rodar com dados reais de uma família de produtos antes de qualquer customização ser liberada.

  4. Testes integrados: produção, estoque, compras, fiscal, vendas e financeiro percorrem uma cadeia completa. O gate exige evidência de entrada, processamento, saída e tratamento de erro.

  5. Go-live por planta ou operação: a empresa escolhe uma unidade ou fluxo controlado, carrega saldos validados e ativa o plano de contingência. A homologação fiscal e o inventário inicial precisam estar concluídos antes dessa decisão.

  6. Estabilização assistida: uma equipe acompanha chamados, erros, desempenho e adesão, priorizando incidentes que interrompem a fábrica ou distorcem saldos.

A cadência semanal deve incluir um comitê com decisões pendentes, riscos, entregas da semana, dependências e responsáveis. Cada decisão precisa ter prazo e consequência. Se o escopo crescer, a empresa escolhe conscientemente entre retirar outra entrega, ampliar prazo ou aprovar custo adicional.

O plano B também deve estar escrito. Ele pode prever go-live parcial, operação manual temporária para um processo não crítico ou adiamento de uma integração, desde que isso não comprometa rastreabilidade, emissão fiscal ou controle de estoque.

Governança, patrocínio executivo e gestão de decisões

ERP industrial sem governança vira uma fila de opiniões. Cada área defende seu atalho, o fornecedor recebe instruções contraditórias e as decisões ficam esperando uma reunião que nunca resolve nada. O desenho correto separa autoridade estratégica, coordenação tática e validação operacional.

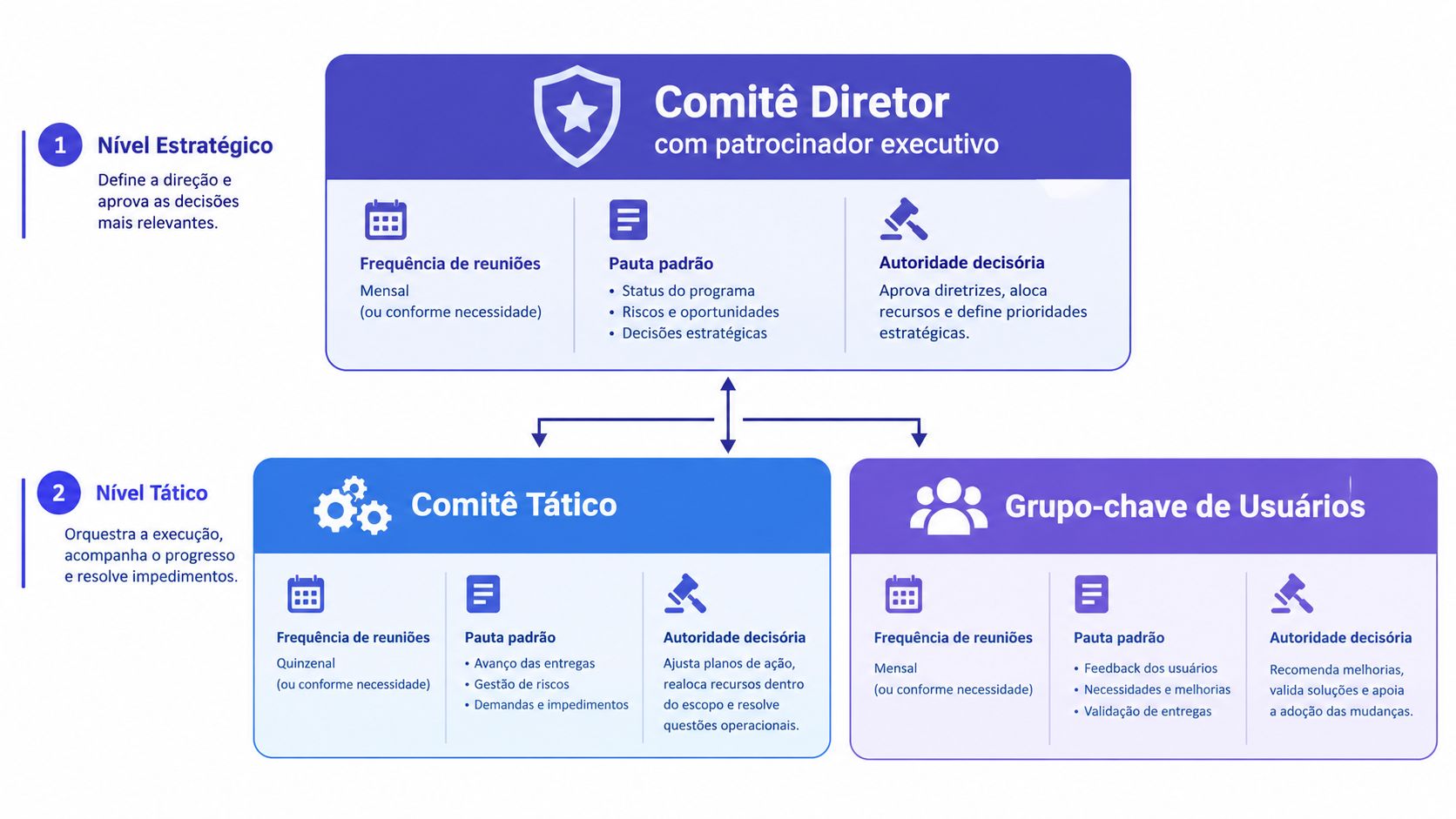

Diagrama da estrutura de governança mostrando o Comitê Diretor, Comitê Tático e Grupo-chave de Usuários.

Quem decide o quê

O Comitê Diretor deve reunir o patrocinador executivo e os líderes capazes de remover bloqueios entre Compras, PCP, Fiscal, Produção e Finanças. Sua pauta é curta: escopo, orçamento, riscos críticos, conflitos entre áreas e aprovação ou bloqueio dos gates.

O Comitê Tático coordena o plano semanal. Ele acompanha entregas, dependências, incidentes, testes, migração e preparação dos usuários. Não deve redesenhar a estratégia a cada encontro. Sua função é transformar decisões executivas em trabalho controlado.

O Grupo-chave de Usuários representa os processos. Seus participantes validam telas, regras, relatórios, exceções e materiais de treinamento. Eles não são apenas usuários avançados. São a ponte entre o ERP e a rotina que mantém a fábrica funcionando.

A frequência deve ser suficiente para impedir acúmulo de pendências. Reuniões executivas podem ocorrer conforme os gates e os riscos, enquanto a coordenação tática precisa de uma cadência semanal e os usuários-chave devem participar dos testes e validações de cada processo.

Formalize aceite e exceção

Todo gate precisa de documento de aceite, pendências classificadas, exceções registradas, responsável, data e plano de contingência. Uma pendência que afeta a emissão fiscal ou o saldo de matéria-prima não pode ter o mesmo peso de um ajuste visual em um relatório.

O patrocinador fraco é um risco de cronograma. Ele não precisa escolher a configuração de cada tela, mas deve ter autoridade para resolver quando Compras não entrega fornecedores, PCP não valida a lógica de planejamento ou Fiscal não conclui a homologação.

Na seleção do parceiro, considere também o modelo de ERP com bom suporte. Suporte não substitui governança, mas reduz o tempo entre a identificação de um problema e a decisão sobre sua correção.

Os sinais de alerta são objetivos: reuniões com baixa adesão, decisões adiadas repetidamente e atas sem responsáveis e datas. Quando esses indicadores aparecem, o go-live já está em risco, mesmo que o cronograma oficial ainda esteja verde.

Treinamento, gestão da mudança e adoção por área

Treinamento genérico é desperdício. O operador não precisa aprender a mesma rotina do contador, e o analista fiscal não deve ser treinado apenas com exemplos administrativos. Cada perfil precisa praticar o fluxo que executará, com dados e exceções próximos da realidade.

O plano deve combinar demonstração, sandbox, exercícios acompanhados e validação prática. Em vez de perguntar se o usuário “entendeu”, peça que ele execute uma ordem de produção, registre uma perda, consulte o saldo, trate uma devolução ou corrija um erro fiscal.

Plano de treinamento por perfil de usuário

PerfilCarga horáriaModalidadeCritério de aprovação
Operadores de chão de fábricaDefinida pela complexidade do apontamentoPresencial e simulação em sandboxRegistrar operações, consumos e perdas sem apoio direto
Supervisores de produçãoCompatível com rotinas de gestão e exceçãoPresencial, prática e acompanhamento no setorLiberar, revisar e encerrar ordens conforme o procedimento
PCPAprofundada em planejamento e capacidadeSandbox com dados reais de uma família de produtosGerar, analisar e ajustar o plano sem recorrer à planilha paralela
QualidadeFocada em inspeções, bloqueios e rastreabilidadeSimulação de lotes e não conformidadesRegistrar bloqueio, liberação e evidência do processo
Fiscal e contábilOrientada às regras e fechamentosLaboratório integrado com cenários fiscaisEmitir, validar e escriturar operações homologadas
Comercial e comprasConcentrada no ciclo pedido, compra e recebimentoEAD para conceitos e prática assistidaCriar documentos coerentes com estoque e financeiro
TI e administradoresVoltada a acessos, integrações e suporteTreinamento técnico e documentaçãoDiagnosticar falhas, controlar permissões e acionar o suporte

As simulações precisam incluir falta de insumo, devolução de cliente, bloqueio fiscal em NF-e e fechamento de ordem com retrabalho. Esses cenários revelam mais do que uma demonstração sem exceções. Também mostram quais processos precisam de autorização, contingência ou treinamento adicional.

Meça a adoção depois da aula

Use testes práticos por usuário, taxa de erro por processo, volume de chamados recorrentes e avaliação interna do treinamento. O número de acessos, sozinho, engana. Um usuário pode entrar no ERP e continuar registrando tudo fora dele.

Forme multiplicadores por área, comunique o motivo das mudanças e publique instruções curtas no ponto de uso. O hyper-care deve organizar o acompanhamento dos primeiros 30, 60 e 90 dias, com equipe dedicada, triagem de incidentes e revisão periódica dos indicadores. Na pesquisa sobre pequenas empresas brasileiras disponível na dissertação sobre adoção de ERP, apenas 51,1% das empresas pesquisadas possuíam ERP e 63,3% das adoções foram avaliadas como malsucedidas pelas premissas de absorção da tecnologia no cotidiano. Entre os usuários que concluíram a adoção, 67,1% estavam satisfeitos e 26,2% totalmente satisfeitos. O recado é claro: o sistema pode ser bem recebido quando a empresa prepara a rotina.

Cronograma, orçamento e risco por porte de indústria

Não existe prazo universal para implantação de sistema. Uma fábrica de móveis sob medida, uma indústria de alimentos com produção contínua e uma operação de embalagens com múltiplas plantas enfrentam dependências diferentes. Vender a mesma duração para as três é um erro de diagnóstico.

Uma pesquisa brasileira sobre ERP registrou que 50% dos projetos levaram entre 13 e 24 meses para entrar em operação, enquanto 30% exigiram entre 25 e 48 meses. O estudo também identificou o apoio da alta gerência como principal fator de sucesso, com 53%, seguido pela qualidade das tarefas técnicas, com 36%, acompanhamento e controle, com 31%, e planos e cronogramas, com 22%, conforme a pesquisa da SciELO sobre implantação de ERP.

Esses dados não autorizam uma promessa automática. Eles mostram que projetos industriais brasileiros costumam ser longos quando envolvem customização, múltiplas áreas e integração. A duração deve ser estimada depois do diagnóstico de maturidade, não antes.

Comparação entre portes

Porte de indústriaDuração típicaComposição do orçamentoPrincipais riscos
Pequena indústria de móveis sob medidaDefinida após saneamento de cadastros e validação do fluxo de pedidosLicença, implantação, treinamento, integrações essenciais e reserva para ajustesEstrutura de produto variável, dependência de poucas pessoas, registros manuais e baixa disponibilidade dos usuários
Média indústria de alimentos com produção contínuaCondicionada à rastreabilidade, lotes, validade, qualidade e integração fiscalLicença, consultoria de processos, dispositivos de apontamento, integrações e contingênciaParada de produção, consumo divergente, regras de lote, perdas e fechamento fiscal
Grande indústria de embalagens com múltiplas plantasProjeto por ondas, com piloto e expansão controladaLicenças, consultoria especializada, infraestrutura, integrações entre plantas e contingênciaGovernança complexa, legados, variações entre unidades, interfaces industriais e ruptura operacional

A matriz de decisão é simples. Baixa complexidade fiscal, poucas integrações e uma operação concentrada podem comportar projeto próprio com apoio pontual. Processos produtivos específicos, dados frágeis ou integração com equipamentos pedem consultoria especializada. Múltiplas plantas, legados e alto risco de parada exigem modelo misto, com equipe interna forte e parceiro externo experiente.

Reserve contingência financeira desde o início, mas não esconda o custo de refazer integrações dentro de uma rubrica genérica. Integração com balança, coletor, fiscal, e-commerce, BI ou automação deve ter escopo, teste e orçamento próprios. Para aprofundar a discussão sobre prazo, consulte o conteúdo sobre tempo de implantação de ERP, mas não use nenhuma estimativa como promessa para sua fábrica.

KPIs de sucesso, sinais de alerta e checklist final

O ERP só está implantado quando a empresa deixou de depender de controles paralelos para operar. Go-live é uma data. Adoção é um comportamento repetido, medido e sustentado pelas áreas.

Defina os indicadores antes do treinamento final. Eu acompanharia acuracidade do estoque acima de 95%, fechamento contábil em até 5 dias úteis, OEE com captura automática, índice de ordens com apontamento digital e percentual de usuários ativos. As metas precisam refletir a realidade da empresa e ter responsável, fonte e frequência de apuração.

O que os indicadores revelam

Estoque com baixa acuracidade aponta falha de cadastro, movimentação, apontamento ou disciplina de inventário. Fechamento lento sugere que a integração entre operação, fiscal e contabilidade ainda não está confiável. OEE sem captura automática mantém a análise dependente de preenchimento manual, reduzindo a utilidade do indicador.

Ordens sem apontamento digital mostram que o chão de fábrica ainda não incorporou o processo. Usuários ativos em baixa proporção indicam treinamento insuficiente, acesso inadequado, fluxo difícil ou ausência de cobrança da liderança.

Os sinais pós-go-live aparecem em sequência:

  • Recadastramento em série: áreas criam novos produtos porque não confiam na base existente.
  • Chamados em lote: muitos usuários relatam o mesmo erro, sinal de falha estrutural de configuração ou treinamento.
  • Relatórios fora do sistema: gestores pedem planilhas porque o dado do ERP não está disponível, compreensível ou conciliado.
  • Retrabalho manual: equipes digitam a mesma informação em mais de uma ferramenta.
  • Exceções sem dono: ninguém sabe quem pode aprovar, corrigir ou encerrar uma ocorrência.

Checklist para o próximo comitê

  1. Cadastro de itens, clientes e fornecedores saneado.
  2. Estruturas de produto e roteiros validados pela engenharia e produção.
  3. Unidades de medida e regras fiscais revisadas.
  4. Inventário inicial contado e aprovado.
  5. Plano de contas e centros de custo alinhados ao DRE.
  6. Integrações de coletores, balanças, etiquetas e leitores testadas.
  7. Homologação fiscal concluída nos cenários críticos.
  8. Processos AS-IS e TO-BE documentados.
  9. Usuários-chave nomeados por área.
  10. Testes integrados executados com dados representativos.
  11. Treinamento prático aprovado por perfil.
  12. Critérios formais de aceite assinados por Produção, PCP, Estoque, Compras, Fiscal e Financeiro.

Minha posição é clara: não aprove o go-live porque a data chegou. Aprove quando os dados estiverem confiáveis, os processos testados, os usuários capazes de executar suas rotinas e os responsáveis preparados para resolver exceções. O tempo de implantação cai quando a empresa reduz decisões tardias, retrabalho de cadastro e integrações mal especificadas, não quando simplesmente pressiona o fornecedor.


A Sensio apoia a implantação de ERP industrial com preparação da operação, organização de produção e estoque, definição de metas, treinamento, testes e acompanhamento pós-go-live. Se sua fábrica precisa integrar PCP, chão de fábrica, compras, estoque e finanças com mais controle, conheça a Sensio e leve este checklist para uma conversa sobre o seu projeto.
