Como Calcular Capacidade Produtiva: Guia Prático 2026

A ordem de produção está liberada, o comercial promete o prazo e, no meio do turno, a equipe descobre que a linha não entrega o volume previsto. A máquina principal tem capacidade nominal elevada, mas divide o tempo com setups, manutenção, falta de material, microparadas e produtos diferentes. No fim, a média da fábrica parece razoável, enquanto uma única operação mantém todos os pedidos em fila.

É nesse ponto que a pergunta como calcular capacidade produtiva deixa de ser um exercício de planilha e passa a ser uma decisão operacional. O cálculo confiável começa separando o máximo teórico da entrega possível e termina no recurso restritivo, aquele que realmente define o ritmo do fluxo.

Sumário

  • Próximos passos para otimizar sua produção
  • Entendendo a diferença entre capacidade nominal e real

    No chão de fábrica, a capacidade nominal costuma ser o número mais fácil de obter e o menos seguro para prometer. Ela representa o que máquinas e instalações poderiam produzir em condições ideais, sem considerar as perdas que aparecem durante a operação. Já a capacidade efetiva precisa refletir o calendário, os turnos, os setups, as manutenções planejadas e as limitações normais do processo.

    Essa diferença ajuda a interpretar a Utilização da Capacidade Instalada, ou UCI. Na indústria de transformação brasileira, a UCI foi medida em 76,0% em 2016, o que indica que cerca de 24% do parque fabril ficou ocioso naquele ano, conforme os dados do IBGE sobre produção física industrial. Em levantamentos recentes citados na mesma referência, a UCI apareceu em 76,8% em junho de 2026 e 78,1% em maio de 2026. A média nacional, porém, não informa qual máquina está parando o pedido da sua empresa.

    Regra prática: capacidade nominal serve para dimensionar ativos. Para programar pedidos, use a capacidade efetiva do recurso que limita o fluxo.

    Os quatro números que não podem ser misturados

    A leitura gerencial fica mais clara quando a fábrica separa quatro camadas:

    • Capacidade instalada: máximo teórico dos equipamentos, sem perdas operacionais.
    • Capacidade disponível: volume possível dentro dos turnos e horários realmente ativos.
    • Capacidade efetiva: capacidade disponível menos setups, intervalos, manutenções planejadas e outras perdas previsíveis.
    • Capacidade realizada: produção boa que saiu, depois de incluir paradas não planejadas, perda de velocidade, refugo e retrabalho.

    A capacidade realizada é o resultado observado. As demais são referências para planejar, comparar e diagnosticar. Se o PCP usa a instalada para liberar ordens, o plano tende a prometer mais do que a operação consegue sustentar. Se usa apenas a média mensal, pode esconder uma restrição que aparece somente em determinada família de produtos ou turno.

    A produtividade também muda a conta. O histórico do IBGE registrou produtividade industrial de 3,4% em 2013, 0,9% em 2014 e -1,7% em 2015, usando a relação entre produção física e horas pagas como base, conforme a série de produtividade industrial do IBGE. Isso mostra por que adicionar máquinas não resolve automaticamente a capacidade. A mesma estrutura física pode entregar mais ou menos conforme o tempo de ciclo, a qualidade, a mão de obra e a estabilidade do processo.

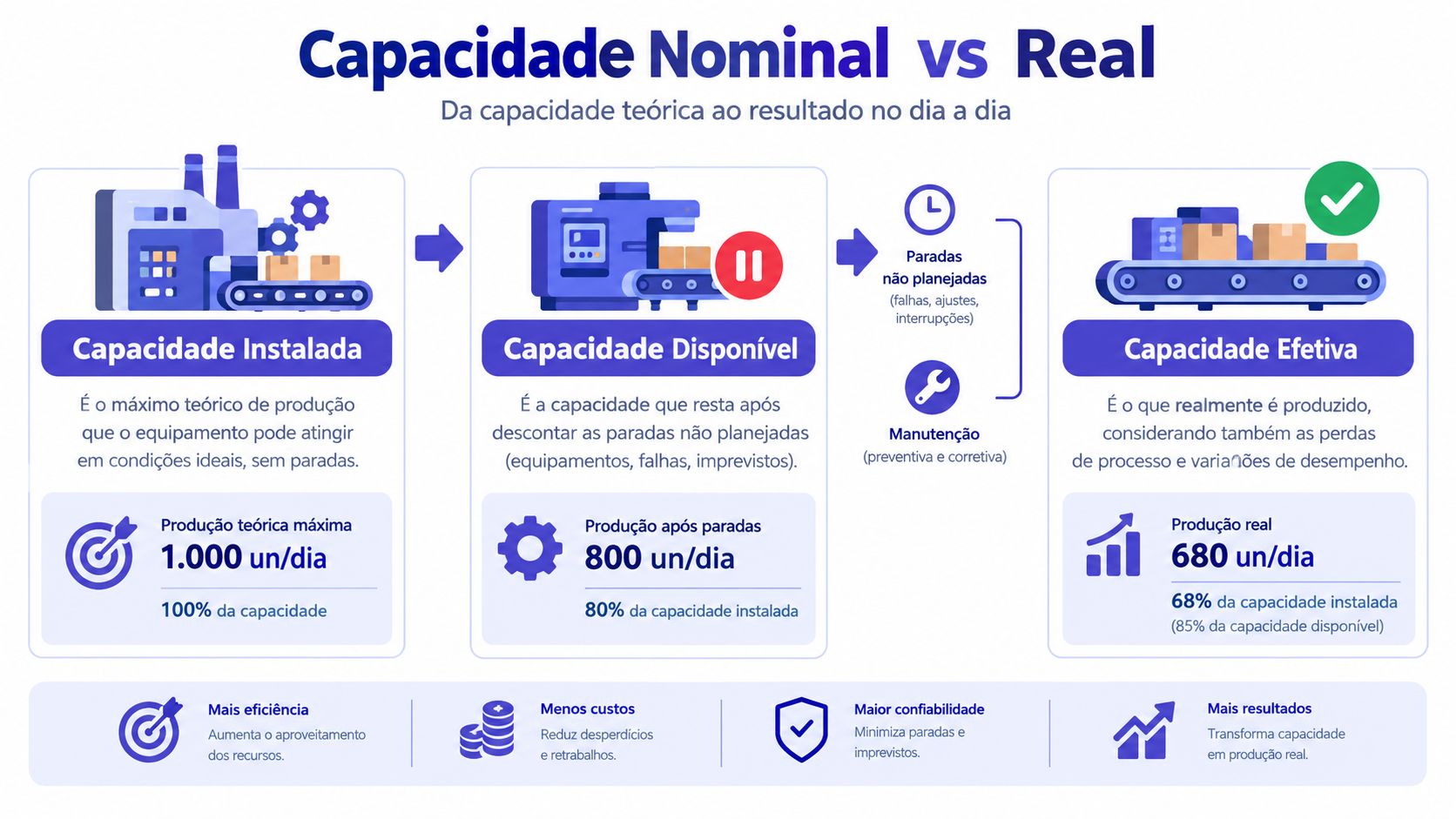

    Infográfico explicando a diferença entre capacidade instalada, disponível e efetiva na produção industrial.

    Fórmulas essenciais para o cálculo de capacidade

    Comece pelo período que você quer planejar, como turno, dia, semana ou mês. Não use as horas brutas do calendário se a equipe não está disponível durante todo esse tempo. Transforme tudo para a mesma unidade, normalmente minutos ou segundos, e registre separadamente as paradas planejadas.

    A sequência básica é:

    1. Tempo bruto do período: duração do turno multiplicada pela quantidade de turnos e dias planejados.
    2. Tempo disponível: tempo bruto menos intervalos, setups, reuniões, trocas e manutenções programadas.
    3. Capacidade teórica: tempo bruto dividido pelo tempo de ciclo ideal.
    4. Capacidade disponível: tempo disponível dividido pelo tempo de ciclo de referência.
    5. Capacidade efetiva: capacidade disponível descontada pelas perdas previsíveis do processo.

    O tempo de ciclo precisa ser medido em condição normal, e não escolhido a partir do melhor resultado ocasional. Em uma linha com produtos distintos, levante o ciclo por item ou família e converta a demanda para horas de carga. Um produto que exige mais preparação pode consumir mais capacidade mesmo quando sua operação principal parece rápida.

    Takt time e ritmo necessário

    O takt time traduz a demanda em ritmo de produção. A fórmula é:

    Takt time = tempo líquido disponível ÷ demanda do período

    Se o takt for menor que o ciclo do gargalo, a linha não atenderá a demanda com os recursos atuais. Se o ciclo estiver muito abaixo do takt, pode existir folga, mas isso não significa que a planta inteira esteja livre. Outra operação, uma matéria-prima crítica ou uma etapa compartilhada pode restringir o atendimento.

    A fórmula de capacidade precisa responder a uma pergunta específica. Para estimar a saída de uma etapa, divida o tempo disponível pelo ciclo daquela etapa. Para estimar a linha, use o ciclo do recurso restritivo. Somar a produção potencial de postos encadeados cria uma capacidade fictícia, porque as operações não trabalham de forma independente.

    A orientação sobre planejamento de capacidade bruto, RCCP e capacidade ajuda a conectar essa conta ao plano de produção. Na prática, o PCP deve comparar horas necessárias por recurso com horas disponíveis, considerando o mix, os lotes, os setups e as datas prometidas.

    Um exemplo de aplicação

    Suponha uma máquina com tempo disponível calculado após as paradas planejadas. Para cada produto, registre o tempo de ciclo e a quantidade demandada. Depois, multiplique a quantidade pelo ciclo, some as horas de todas as ordens e compare o total com a capacidade do recurso.

    Não misture capacidade de máquina com capacidade de mão de obra. Uma máquina pode estar livre, mas sem operador habilitado. O contrário também acontece, quando a equipe está disponível e espera um equipamento, ferramenta ou material.

    Como aplicar o OEE no seu cálculo de eficiência

    O OEE mostra quanto da capacidade planejada virou produção boa. Ele combina Disponibilidade, Performance e Qualidade:

    OEE = Disponibilidade × Performance × Qualidade

    A Disponibilidade mede o tempo em que o equipamento realmente operou diante do tempo programado. A Performance compara a velocidade real com a velocidade ideal. A Qualidade exclui refugo e peças que exigem retrabalho do volume considerado bom.

    A aplicação correta começa com dados coerentes. O tempo programado precisa excluir as paradas que já foram retiradas da capacidade disponível, caso contrário a mesma perda será descontada duas vezes. O ciclo ideal deve corresponder ao produto e à condição de processo avaliados, e a qualidade deve usar peças aprovadas, não apenas peças que passaram pela máquina.

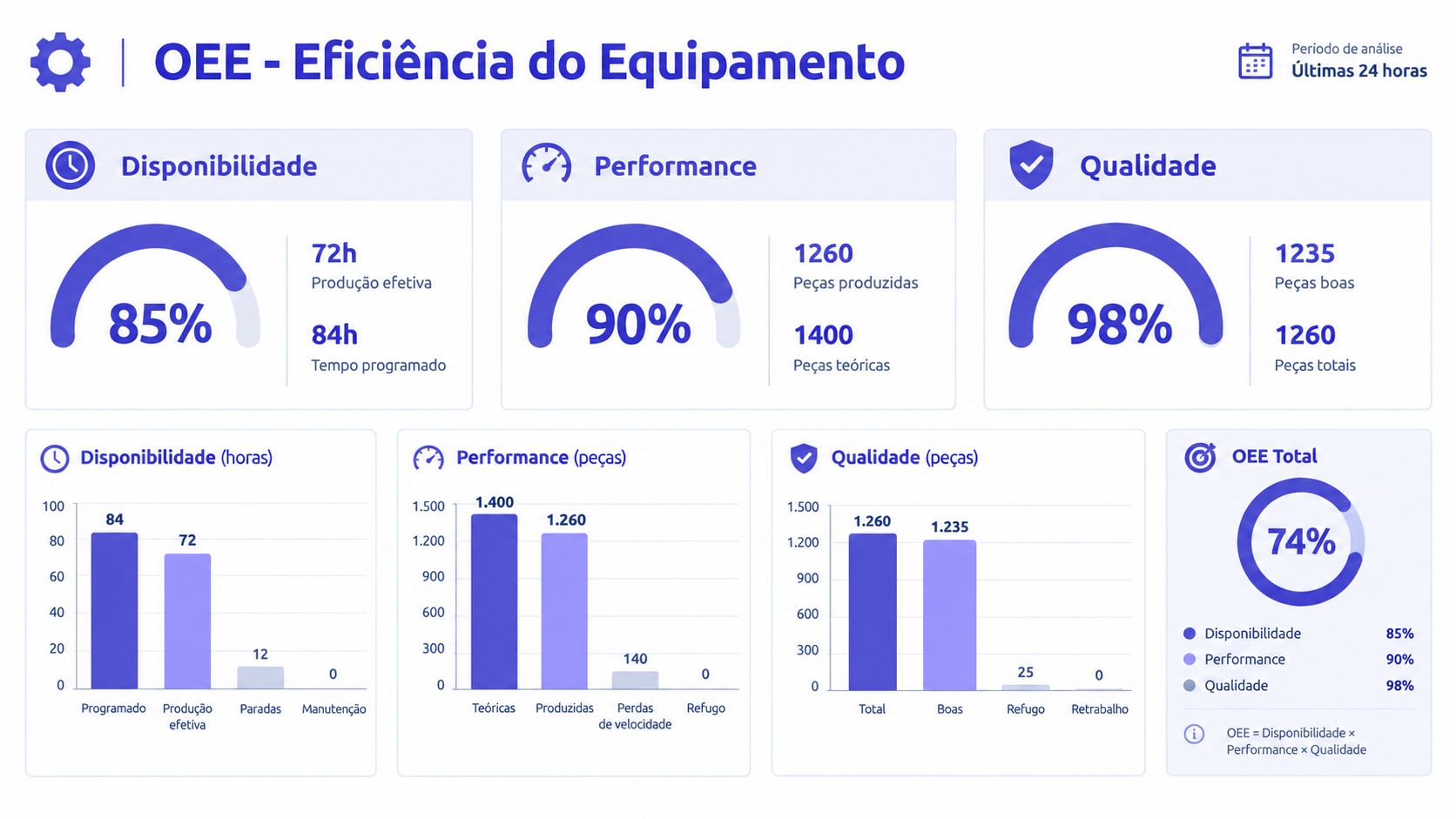

    Painel de controle visual exibindo indicadores de desempenho OEE, incluindo disponibilidade, performance, qualidade e eficiência total.

    Como ler cada perda

    • Disponibilidade: revela quebras, falta de material, espera, ajustes e microparadas.
    • Performance: mostra quando a máquina trabalha, mas abaixo do ciclo esperado.
    • Qualidade: evidencia refugo, retrabalho e instabilidade do processo.
    • OEE: consolida as três perdas em uma visão única da capacidade convertida em produto bom.

    A metodologia apresentada para o cálculo de OEE combina esses três fatores e destaca a separação entre capacidade teórica, instalada e efetiva em materiais técnicos sobre OEE na indústria. A referência também aponta que materiais de mercado no Brasil costumam situar muitas indústrias entre 40% e 60% de OEE, enquanto o patamar de classe mundial é associado a acima de 85%. Esses valores devem ser tratados como referências gerais, não como substitutos da medição do seu processo.

    Exemplo numérico com uma linha têxtil

    Considere uma linha com 84 horas programadas, 72 horas produtivas, 1.400 peças teóricas, 1.260 peças totais e 1.235 peças boas. Esses valores aparecem no painel ilustrativo da seção e permitem acompanhar a lógica:

    • Disponibilidade: 72 ÷ 84 = 85%.
    • Performance: 1.260 ÷ 1.400 = 90%.
    • Qualidade: 1.235 ÷ 1.260, aproximadamente 98%.
    • OEE: 85% × 90% × 98%, aproximadamente 75%.

    O ponto operacional está na decomposição. Se a disponibilidade cair, a equipe deve investigar paradas. Se a performance cair, precisa observar velocidade, alimentação e microparadas. Se a qualidade cair, a prioridade passa a ser processo, regulagem, matéria-prima ou método.

    O guia sobre o que é OEE e como calcular o indicador detalha essa leitura. O OEE não substitui o cálculo do gargalo. Ele explica por que a capacidade efetiva não virou produção boa e indica onde uma ação pode liberar capacidade útil.

    Calculando capacidade efetiva e identificando gargalos

    Uma fábrica pode apresentar boa utilização média e ainda atrasar pedidos. Isso acontece quando o cálculo consolida recursos diferentes em um único número. A linha não produz no ritmo da média dos postos, nem da soma de suas capacidades. Ela produz no ritmo da etapa restritiva.

    Linha de produção automatizada com várias garrafas de água transparentes em uma esteira industrial em uma fábrica.

    Para calcular a capacidade do gargalo, siga esta ordem:

    1. Determine o tempo disponível real do período.
    2. Liste cada etapa da rota de produção.
    3. Meça o tempo de ciclo por produto ou família.
    4. Inclua o efeito dos setups e das perdas previsíveis.
    5. Identifique o recurso com maior carga ou menor capacidade.
    6. Divida o tempo líquido desse recurso pelo ciclo aplicável.
    7. Compare o resultado com a demanda e com a data de entrega.

    O gargalo pode ser uma máquina, uma equipe, uma ferramenta, um forno, uma bancada de inspeção ou uma etapa externa. Em ambientes de alto mix, ele pode mudar conforme o produto. Por isso, o cálculo precisa ser feito por recurso e família, não apenas por departamento.

    A capacidade útil nasce da restrição

    O mapa de capacidade deve mostrar, para cada recurso, horas disponíveis, horas já comprometidas, horas de setup e horas necessárias para as novas ordens. Um recurso abaixo da carga média pode estar bloqueado por uma operação restritiva anterior ou acumular filas por causa da sequência de produção.

    A análise de gargalos na produção reforça uma consequência importante: aumentar a capacidade de um recurso que não limita o fluxo não aumenta automaticamente a saída da fábrica. O investimento pode apenas criar mais estoque em processo e deslocar a fila.

    Decisão de investimento: antes de comprar equipamento, confirme se a restrição está naquele recurso e estime qual etapa será limitante depois da melhoria.

    No acompanhamento diário, o supervisor deve observar a fila antes do gargalo, o tempo perdido durante o turno e a produção boa liberada. O PCP deve atualizar a carga quando houver mudança de mix, falta de material ou alteração de rota. A diretoria precisa receber capacidade sustentável, e não o melhor resultado de uma máquina em um intervalo isolado.

    Um cálculo maduro também separa capacidade efetiva de capacidade realizada. A primeira incorpora perdas previsíveis. A segunda registra o que aconteceu depois de quebras, faltas, desvios de qualidade e outras ocorrências. Essa diferença é o campo de melhoria, mas só ajuda quando a perda tem causa e recurso identificados.

    O vídeo abaixo complementa a visualização do fluxo e das restrições na operação.

    O papel do ERP na automação desses cálculos

    Uma planilha pode atender a uma análise inicial. O problema aparece quando o mix muda, uma ordem é antecipada ou uma máquina fica parada. Tempos, quantidades, calendários e perdas precisam ser atualizados no momento certo. Se isso não acontece, o cálculo perde valor para o PCP e para a supervisão.

    O ERP industrial reúne ordem, roteiro, estoque e capacidade no mesmo fluxo. O gestor acompanha a carga por recurso, centro de trabalho ou máquina e relaciona a demanda ao período disponível. A leitura deixa de ser uma média da fábrica e mostra onde a capacidade efetiva realmente limita a entrega.

    Planilha manual versus sistema integrado

    NecessidadePlanilha isoladaERP industrial
    Carga por operaçãoDepende de fórmulas e atualizações manuaisCalculada a partir de ordens e roteiros cadastrados
    Mudança de prioridadeExige revisar várias abasRecalcula o impacto no planejamento
    Material disponívelCostuma ficar em arquivo separadoPode ser comparado com necessidades e compromissos
    Perdas e paradasEntram depois do ocorridoPodem alimentar indicadores e análise de capacidade
    GargaloFica escondido na médiaAparece na carga por máquina ou centro de trabalho
    ExecuçãoA equipe recebe instruções por canais diferentesA ordem acompanha o fluxo operacional

    A automação não compensa cadastro incorreto. Roteiros com tempos irreais produzem uma capacidade aparente, não uma capacidade utilizável. Antes de confiar no resultado, revise tempos de ciclo, recursos alternativos, calendários, lotes mínimos, setups e critérios de qualidade.

    Onde a automação ajuda no PCP

    Uma Ordem de Produção visual em Kanban mostra o estado das ordens e evidencia esperas. O Plano Mestre de Produção organiza prioridades. O roteiro converte cada produto em carga por operação, enquanto o MRP compara demanda, estoque, pedidos comprometidos e necessidades de reposição. Assim, o plano não reserva horas para uma produção que ficará parada por falta de componente.

    O Sensio reúne mapa e planejamento de capacidade, Plano Mestre de Produção, roteiros, relatório de perdas e controle de estoque com MRP em um ERP industrial, conforme os recursos apresentados pela própria plataforma em Sensio. Na prática, a equipe relaciona o volume a produzir ao recurso disponível, ao material necessário e ao prazo de execução.

    Screenshot from https://sensio.com.br

    Em setores como moveleiro, alimentício, embalagens, ferramentarias e têxtil, essa integração ajuda a testar o efeito do mix sobre o recurso restritivo. Uma linha pode atender um produto isolado e falhar diante da combinação de pedidos, lotes, materiais e datas vendidas pelo comercial. O ERP deve mostrar essa carga por operação antes que a promessa ao cliente seja confirmada.

    Próximos passos para otimizar sua produção

    O gestor que deseja aplicar o cálculo não precisa começar pela fábrica inteira. Escolha uma família de produtos com atrasos frequentes, mapeie a rota e levante os tempos reais no recurso que mais limita as entregas. Compare esse resultado com o número usado hoje pelo comercial e pelo PCP.

    Um roteiro de implantação pode seguir esta ordem:

    1. Defina o período de análise. Use um turno, dia ou semana com calendário conhecido.
    2. Limpe os cadastros. Revise roteiros, tempos, máquinas alternativas e unidades de medida.
    3. Separe os tipos de capacidade. Registre instalada, disponível, efetiva e realizada.
    4. Meça a restrição. Observe ciclos, setups, filas, paradas e qualidade no recurso crítico.
    5. Converta a demanda em carga. Multiplique quantidades pelos tempos de cada operação.
    6. Compare carga e capacidade. Faça a leitura por máquina, linha, equipe e turno.
    7. Acompanhe a perda. Use disponibilidade, performance e qualidade para explicar o desvio.
    8. Replaneje quando o gargalo mudar. Toda melhoria em uma restrição pode transferir o limite para outra etapa.

    O erro mais caro é comprar capacidade antes de entender o fluxo. Às vezes, a ação correta é reduzir setup, reorganizar a sequência, eliminar uma espera, corrigir o abastecimento ou estabilizar a qualidade. Em outros casos, será necessário contratar, terceirizar ou investir em equipamento. A diferença está em saber qual decisão altera a saída do sistema.

    Também compare capacidade com demanda, estoque e nível de serviço. Produzir mais sem pedido pode imobilizar capital, enquanto prometer além da capacidade útil causa ruptura e compromete o OTIF. A meta não é maximizar máquinas ocupadas. É sustentar o volume certo, no prazo certo, com o menor desperdício possível.


    Se a sua fábrica ainda depende de planilhas para confrontar demanda, carga e gargalos, avalie como o Sensio pode centralizar planejamento de capacidade, ordens de produção, MRP e perdas operacionais. Visite a Sensio para conhecer a plataforma e verificar como aplicar esse controle à realidade da sua operação.
