Como fazer um planejamento de produção eficiente

Tem fábrica que fecha a semana com máquina a trabalhar, equipa a correr e cliente a cobrar, mas mesmo assim o prazo escapa. O problema quase nunca é “falta de esforço”. É falta de plano executável.

Na rotina do PCP, isso aparece de formas bem conhecidas: pedido prometido sem material reservado, ordem libertada sem roteiro fiável, compras a reagir tarde, produção a trocar sequência toda vez que entra urgência comercial, financeiro a pressionar stock e o chão de fábrica a pagar a conta com horas perdidas e retrabalho. Quando isso vira normal, a empresa acha que está a “apagar incêndio bem”. Na prática, está a perder margem.

Como fazer um planejamento de produção de verdade não passa por montar um plano anual bonito e torcer para ele resistir ao mês seguinte. Funciona melhor quando o planeamento é tratado como sistema vivo, revisto em horizonte rolante, com janela congelada, regras de mudança e ligação clara entre MPS, MRP, capacidade finita e ERP. É isso que separa um plano que só existe na reunião de um plano que chega inteiro ao chão de fábrica.

Sumário

Por que o planejamento de produção decide se a fábrica cumpre prazos

Na maior parte das fábricas, o atraso não começa no dia da entrega. Começa muito antes, quando ninguém decidiu com clareza o que produzir, quanto produzir, quando produzir, onde produzir e como produzir. A partir daí, cada área preenche a lacuna à sua maneira. Vendas promete, compras tenta correr atrás, stock mascara parte do problema e a produção recebe ordens que já nascem inviáveis.

Trabalhador fabril preocupado olhando para uma grande pilha de peças de metal e documentos, representando prazos perdidos.

Em fábrica de mix complexo isso pesa ainda mais. No moveleiro, uma ferragem em falta trava um produto quase pronto. No alimentício, uma troca errada de sequência aumenta perda e limpeza. Em embalagens, o gargalo muda conforme ferramenta, tinta e setup. Em ferramentaria e têxtil, qualquer erro de prioridade consome capacidade que já era apertada.

Planejamento não é planilha. É coordenação entre áreas

Planejamento de produção útil não é só uma lista de ordens. É o mecanismo que liga carteira de pedidos, previsão, compras, stock, chão de fábrica e impacto financeiro. Quando essa ligação não existe, a empresa até produz, mas produz no escuro.

O PCP falha menos quando a discussão sai do “qual pedido grita mais alto” e passa para “qual combinação de material, capacidade e prazo a fábrica realmente consegue cumprir”.

Esse movimento para uma gestão mais integrada não é novo. No Brasil, 52,5% das grandes empresas industriais já utilizavam informatização no planejamento da produção e 25% tinham o plano totalmente computadorizado, enquanto 80,7% operavam com sistema centralizado de planejamento, como mostra o estudo publicado pela RAE na SciELO. O dado histórico é valioso porque mostra que previsibilidade e padronização não aparecem por acaso. Elas dependem de centralização, regra e sistema.

O que muda quando o plano passa a comandar a fábrica

Quando o planeamento está maduro, algumas cenas deixam de ser normais:

  • Urgência sem critério. Nem todo pedido atrasado deve furar a fila.
  • Compra reativa. Material não pode ser descoberto na véspera.
  • Programação por memória. Sequenciar com base no “acho que dá” custa caro.
  • Desalinhamento entre áreas. Vendas, PCP e compras precisam trabalhar com a mesma versão da verdade.

Se a sua operação ainda depende de muita intervenção manual, vale aprofundar por que a programação de produção é importante para manter ritmo e previsibilidade.

Planejar bem não elimina imprevisto. Elimina improviso desnecessário. É isso que sustenta prazo, reduz reprogramação inútil e dá base para um OTIF consistente sem inflar stock para esconder falhas do processo.

O que organizar antes de montar seu planejamento de produção

Muita empresa tenta montar o plano cedo demais. Abre a planilha, lança pedidos e começa a distribuir datas. Aparentemente está a planear. Na prática, está só a calendarizar incerteza.

Antes de falar em MPS, MRP ou sequenciamento, o PCP precisa de um mínimo de prontidão. Sem isso, qualquer cronograma vira ficção.

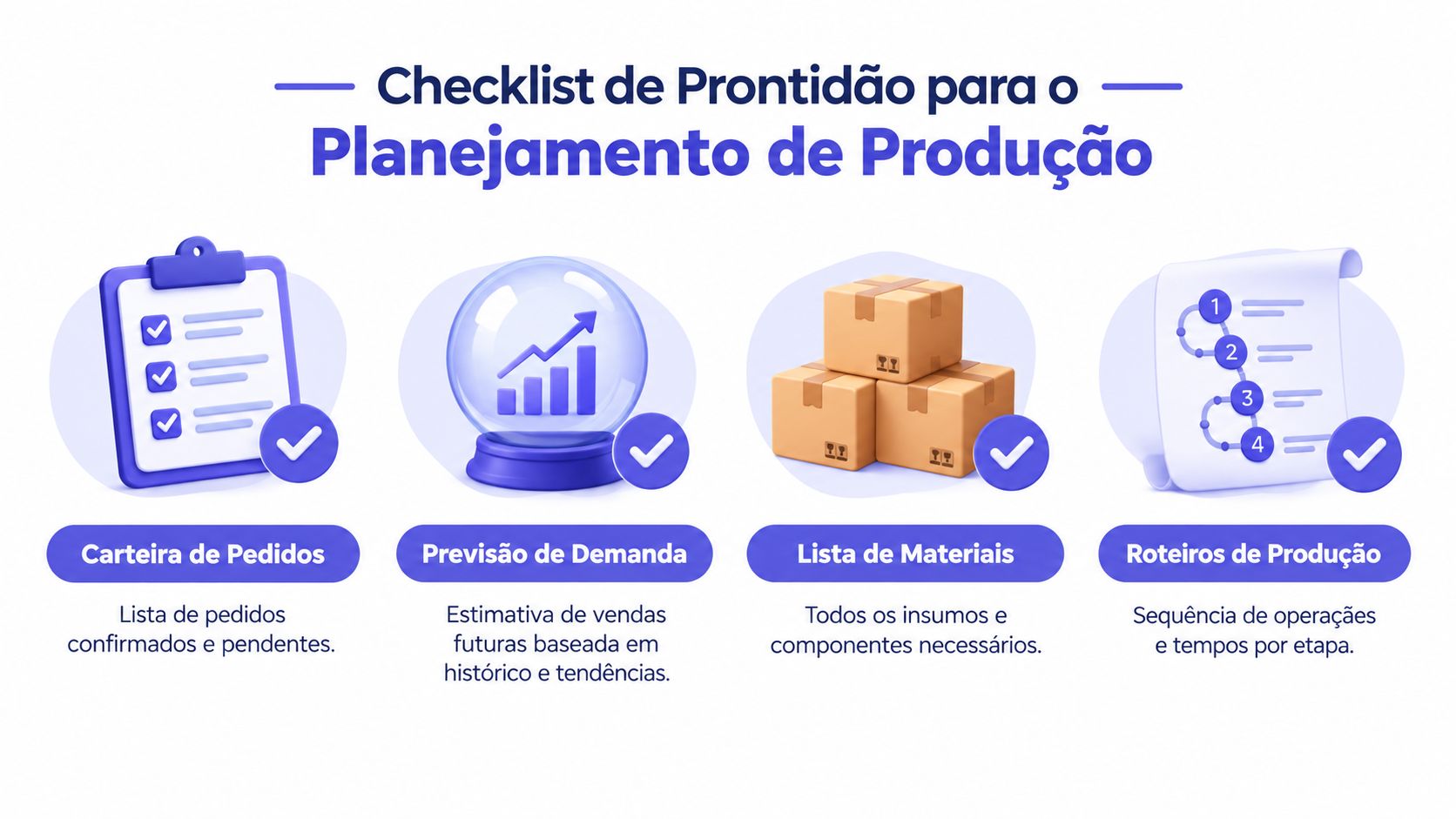

Infográfico ilustrado sobre planejamento de produção com quatro itens essenciais para o controle da indústria.

O pacote mínimo de dados que precisa estar limpo

O primeiro bloco é comercial. Não se planeia só com pedido confirmado, nem só com previsão solta.

  • Carteira de pedidos com datas prometidas, quantidades, prioridades comerciais e bloqueios.
  • Previsão de demanda por família ou linha, para cobrir o que ainda não virou pedido.
  • Política de atendimento para separar make-to-order, make-to-stock e reposição.

Se a empresa ainda sofre para prever com alguma disciplina, vale rever métodos de previsão de demanda antes de cobrar precisão do plano.

O segundo bloco é estrutural:

  • Lista de materiais sem item duplicado, substituição escondida ou consumo desactualizado.
  • Roteiros de produção com sequência real de operações.
  • Tempos de processo e setup próximos do que acontece no chão de fábrica.
  • Capacidade por recurso com turnos, manutenção, restrições técnicas e habilidades da equipa.

Médio prazo resolve uma classe de problema. Curto prazo resolve outra

Um erro clássico do PCP é querer compensar no dia a dia o que não foi decidido antes. A literatura brasileira trata isso com clareza. O PCP é estruturado em duas camadas: Planejamento da Produção em médio prazo, entre 3 e 18 meses, e Controle da Produção em curto prazo, até 3 meses, para programar e monitorar a execução do fluxo de materiais, conforme descrito no estudo disponível na Gestão & Produção na SciELO.

Na prática, isso significa o seguinte:

HorizonteDecisão principalErro típico
Médio prazoCapacidade, compras, políticas de stock, mixEmpurrar decisão para a última hora
Curto prazoSequência, liberação de ordens, ajustes de execuçãoTentar “resolver tudo” reprogramando diariamente

Regra de chão de fábrica: se o problema aparece toda semana, ele raramente é só de programação. Normalmente é falha de política, capacidade ou dado mestre.

Alinhamento de foco evita plano bonito e execução ruim

Há empresas em que o PCP actua como centro nervoso da operação. Noutras, virou apenas emissor de ordens. Quando esse papel não está claro, começam os conflitos. Comercial quer velocidade. Compras quer lote maior. Produção quer menos troca. Financeiro quer menos stock. Sem critério definido, o plano fica instável.

Antes de montar o planeamento, alinhe pelo menos estes pontos:

  1. Qual é a prioridade dominante. Prazo, ocupação, margem, estabilidade, nível de stock.
  2. Quem aprova mudanças relevantes. Nem toda alteração deve ser feita pelo programador sozinho.
  3. Qual recurso é restrição real. Máquina, mão de obra, ferramental, fornecedor ou caixa.
  4. Que indicador decide conflito. Sem isso, cada área puxa para um lado.

Quando essa base está pronta, o plano deixa de ser uma promessa e começa a parecer operação.

Como montar o planejamento de produção na prática do MPS ao MRP

O planeamento começa agregado e vai ganhando detalhe até virar ordem executável. Quem tenta inverter isso e começa pela programação fina quase sempre trava. A sequência mais indicada continua a ser: consolidar demanda, transformar em Plano Mestre de Produção, explodir materiais no MRP, validar capacidade, definir sequência e só então libertar ordens.

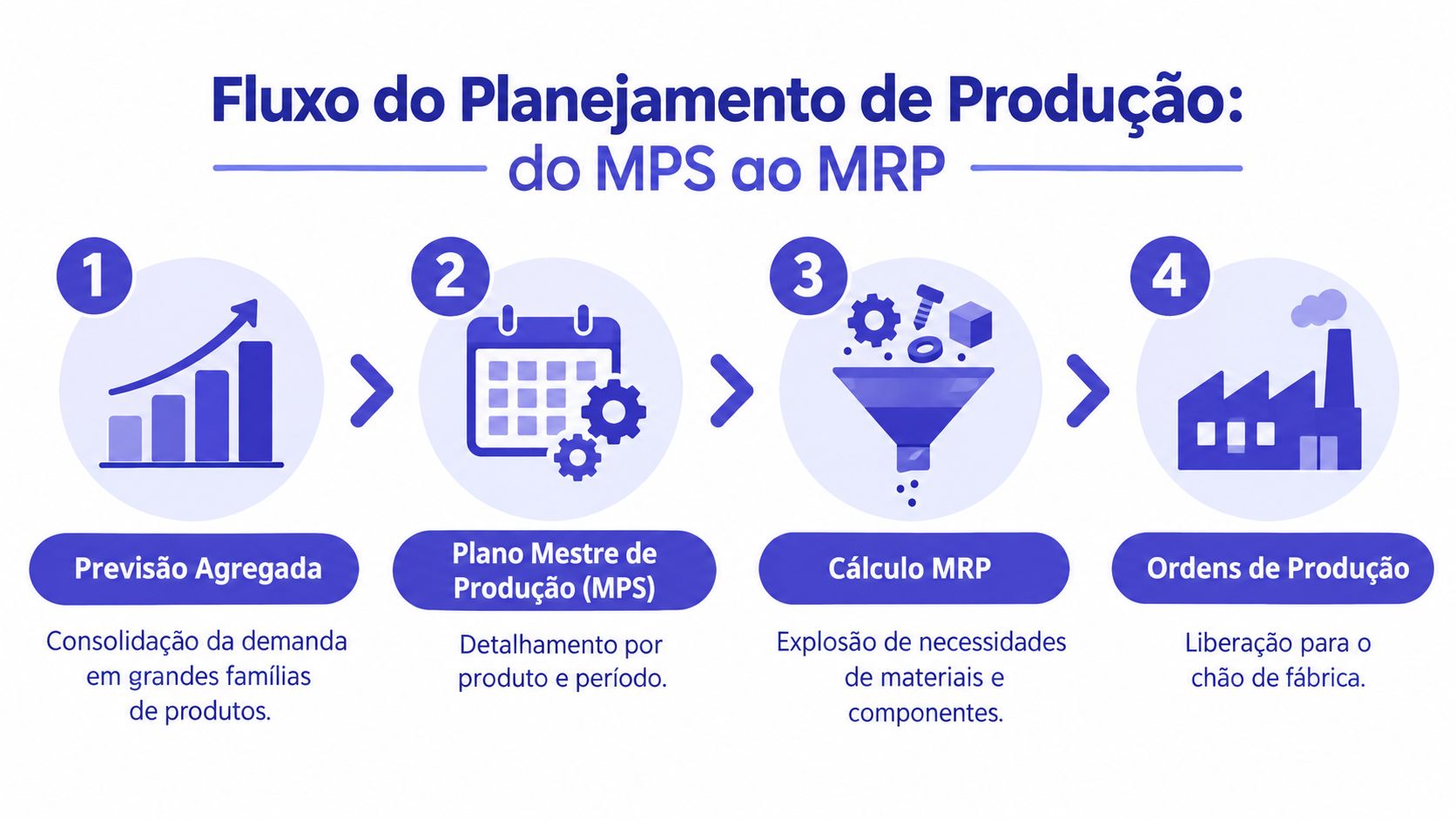

Fluxo do planejamento de produção, desde a previsão agregada até a emissão das ordens de produção fabril.

A previsão agregada tem de dar direção, não ilusão de precisão

No início, eu prefiro olhar famílias, não SKU por SKU. Isso ajuda a decidir carga por linha, necessidade de compra, uso do gargalo e cobertura de stock. Se o PCP tenta detalhar tudo cedo demais, perde tempo a refinar algo que ainda vai mudar.

A previsão agregada precisa conversar com três realidades ao mesmo tempo:

  • Pedidos firmes que já têm compromisso de entrega
  • Sazonalidade e reposição que afetam famílias inteiras
  • Restrições de capacidade que limitam o mix possível

Depois desse consolidado, o plano entra no nível do item e do período.

O MPS transforma intenção em compromisso interno

O Plano Mestre de Produção é onde o PCP assume um compromisso com a própria fábrica. Ele define o que vai ser produzido, em que quantidade e em que janela. Aqui já não basta dizer “vamos aumentar a linha A”. É preciso decidir quais produtos entram, quais esperam e que cobertura mínima será mantida.

Um MPS útil precisa responder com clareza:

  • O que produzir
  • Quanto produzir
  • Quando produzir
  • Onde produzir
  • Como produzir

Essa lógica está alinhada ao que as fontes brasileiras de PCP tratam como escopo obrigatório do planeamento, incluindo a definição prévia de capacidade finita, tamanhos de lote, sequenciamento e estoques de segurança antes de liberar ordens, conforme o artigo da Gestão & Produção na SciELO.

Se o MPS nasce sem discutir capacidade finita, ele não é plano. É lista de desejo.

Em fábrica moveleira, por exemplo, não adianta colocar mais volume em painéis com acabamento especial se a cabina ou o recurso de montagem final já está no limite. Em alimentícia, o erro aparece quando o plano ignora validade, sequência sanitária e janela de abastecimento. O produto “cabe” no papel, mas não cabe no processo real.

O MRP não serve só para comprar. Serve para expor a verdade do plano

Quando o MPS está definido, entra o MRP. Aqui o sistema explode a necessidade de materiais e componentes com base na estrutura do produto, stock disponível, quantidades comprometidas e ordens já abertas. O papel do MRP é mostrar o que falta, quando falta e onde a cadeia vai falhar se ninguém agir.

Na rotina, o MRP ajuda a separar quatro situações:

  1. Material disponível. A ordem pode avançar sem bloqueio de insumo.
  2. Material em trânsito ou compra aberta. O plano depende de data de chegada fiável.
  3. Falta real de material. A ordem não deve ser libertada como se estivesse pronta.
  4. Excesso ou compra desnecessária. O sistema acusa quando o problema é parâmetro mal calibrado.

É nessa fase que muito retrabalho aparece. Lista de materiais errada, perda não apontada, stock físico diferente do sistema e lead time de compra irreal detonam o plano antes da ordem nascer. O MRP não “cria o problema”. Ele revela o problema que a planilha escondia.

Para visualizar a lógica completa, este vídeo ajuda a traduzir o fluxo para a prática industrial:

Roteiro, ordem e apontamento fecham o circuito

Depois de validar materiais e capacidade, o plano desce para o chão. Aqui entram roteiro, ordem de produção, sequência por recurso e apontamento de execução. É o momento em que o PCP deixa de discutir intenção e passa a controlar aderência.

No dia a dia, eu procuro esta lógica:

ElementoFunção práticaSinal de problema
RoteiroDefine operações e centros de trabalhoOrdem “salta” etapas ou muda sempre no improviso
Ordem de ProduçãoLiberta quantidade, prazo e materialOrdem aberta sem insumo ou sem prioridade clara
SequenciamentoOrganiza fila por capacidade e setupGargalo troca demais e entrega pouco
ApontamentoCompara plano e realizadoNinguém sabe onde a ordem parou

Uma Ordem de Produção visual em Kanban ajuda a equipa a enxergar fila, bloqueios e status sem depender de mensagens soltas. Já um Relatório de Perdas mostra onde o plano está a ser corroído por refugo, espera, retrabalho ou setup excessivo. Sem esse feedback, o PCP continua a replanear com base em achismo.

O bom planeamento não termina quando emite a ordem. Termina quando o apontamento devolve aprendizagem suficiente para o próximo plano nascer melhor.

Como priorizar ordens e equilibrar restrições de capacidade

Toda fábrica fala em prioridade. Poucas definem prioridade com critério. Quando entra atraso de fornecedor, quebra de máquina ou pedido urgente, o PCP precisa decidir rápido sem destruir a semana inteira. Se cada urgência muda toda a fila, o problema deixa de ser execução e vira instabilidade de gestão.

Comece pelo gargalo, não pelo pedido mais barulhento

Na prática, a capacidade não é homogénea. Sempre existe um recurso que dita o ritmo. Pode ser uma máquina crítica, uma equipa especializada, uma ferramenta rara, uma etapa de cura, uma cabina, um forno ou até um fornecedor. O plano mantém-se viável quando esse ponto é protegido.

É aqui que a lógica da restrição ajuda. O gargalo funciona como tambor. O stock de proteção e as regras de liberação funcionam como pulmão e corda. O objetivo não é “ocupar tudo”. É evitar que a restrição pare e evitar que o resto da fábrica produza adiantado sem necessidade.

Para quem quer aprofundar essa aplicação na indústria, vale ler sobre Teoria das Restrições no contexto fabril.

Um pedido urgente que consome o gargalo sem critério pode salvar uma entrega e comprometer várias outras.

Use uma matriz simples para decidir sem politização

Em vez de discutir caso a caso no grito, eu recomendo uma matriz fixa de priorização. Ela não elimina julgamento. Ela organiza o julgamento.

Matriz de priorização de ordens por impacto e restrição

CritérioPergunta decisivaAção no sequenciamento
Data prometidaSe eu não produzir agora, perco a janela de entrega?Antecipar se houver risco real no prazo
Cliente estratégicoO atraso afeta conta crítica ou contrato sensível?Avaliar escalonamento controlado
Margem ou relevância económicaEsta ordem consome gargalo com retorno compatível?Evitar ocupar recurso crítico com baixo impacto
Risco de rupturaA falta deste item para linha seguinte trava mais produção?Priorizar para proteger fluxo
Dependência de materialTodos os insumos estão realmente disponíveis?Não puxar para a fila ordem inviável
Impacto no OTIFA mudança melhora serviço sem desmontar o plano inteiro?Reprogramar só se o ganho justificar

Essa tabela funciona melhor quando cada critério tem dono. Comercial informa compromisso. PCP mede capacidade. Compras confirma material. Produção valida setup e sequência. Sem essa disciplina, a reunião de prioridade vira negociação política.

O que costuma funcionar e o que quase nunca funciona

Há escolhas que estabilizam a operação. Outras parecem rápidas, mas só espalham atraso.

Funciona:

  • Proteger a restrição com fila visível e menos mudanças de setup.
  • Agrupar ordens compatíveis quando a troca custa tempo ou perda.
  • Bloquear ordem sem material antes de contaminar a programação.
  • Criar regra para encaixe de urgência em vez de exceção permanente.

Não funciona:

  • Reprogramar o dia inteiro toda manhã.
  • Puxar ordem por pressão comercial sem checar capacidade.
  • Usar ocupação da máquina como único critério.
  • Mandar produzir adiantado só porque há tempo livre fora do gargalo.

O melhor PCP não é o que reage mais depressa. É o que reage sem destruir a lógica do plano.

Templates cronograma de implantação e KPIs para controlar o plano com ERP

Planeamento sem rotina de gestão volta rápido para o improviso. Para evitar isso, eu gosto de transformar o PCP em três camadas visíveis: template, cadência e indicador. O template organiza a decisão. A cadência garante revisão. O indicador mostra se o plano está a gerar resultado ou apenas atividade.

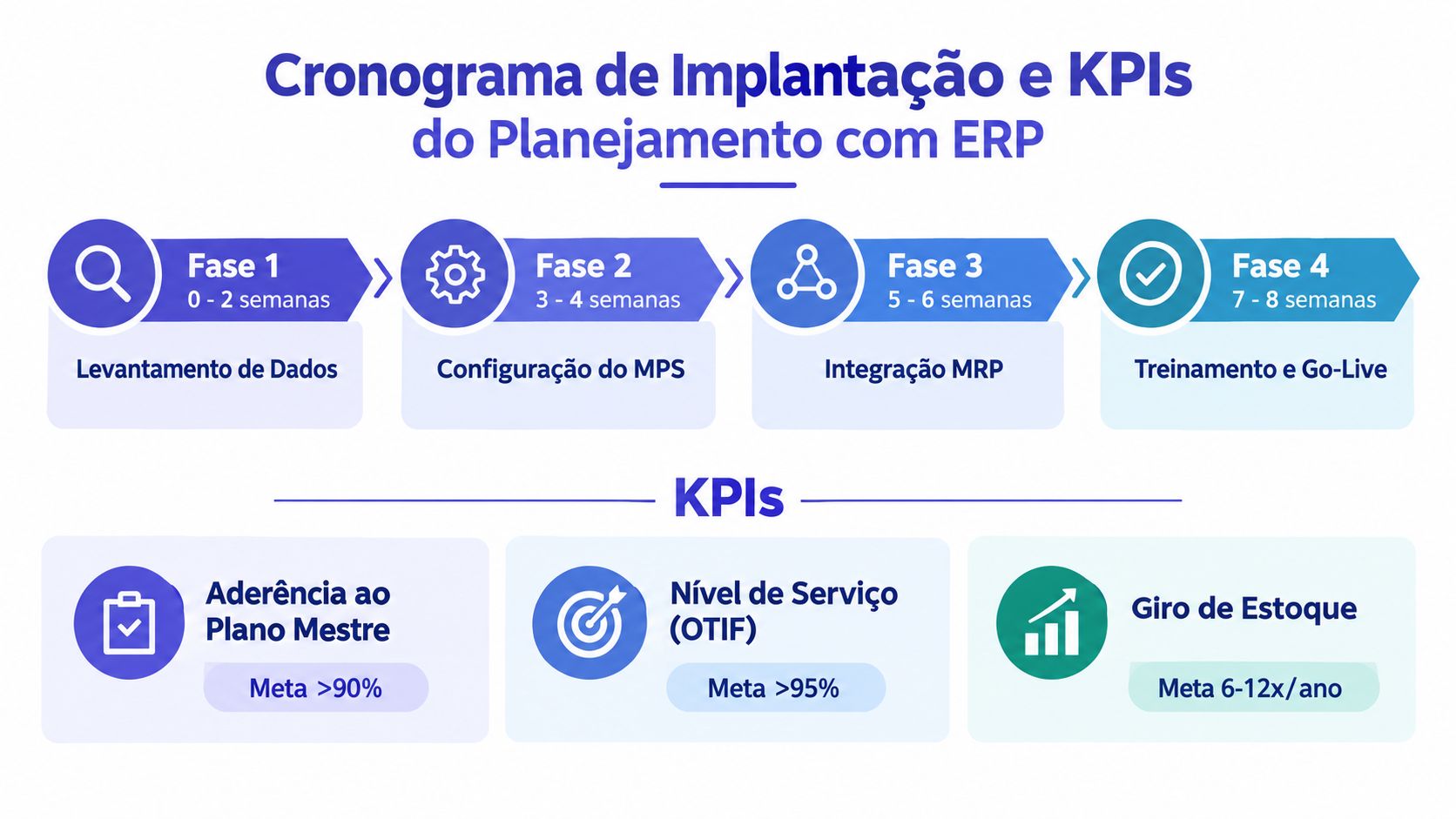

Infográfico detalhando as quatro fases de implementação de um ERP e os principais KPIs de planejamento.

Os templates que mais ajudam no arranque

Não precisa começar com documento sofisticado. Precisa começar com estrutura coerente. Os modelos mais úteis são estes:

  • Template de MPS com família, item, período, quantidade planeada, cobertura e restrições.
  • Template de MRP com necessidade bruta, stock, comprometido, ordens abertas, necessidade líquida e ação.
  • Template de roteiro com operação, recurso, tempo padrão, setup, inspeção e apontamento.
  • Template de Ordem de Produção com prioridade, datas, material reservado, lote e status.

Esses quatro já resolvem boa parte da desorganização típica do arranque. O erro é querer automatizar tudo antes de limpar regra, cadastro e responsabilidade.

Cadência de implantação em horizonte rolante

No Brasil, o próprio sistema estatístico reforça a necessidade de revisão frequente. O IBGE acompanha a produção industrial pela Pesquisa Industrial Mensal - Produção Física (PIM-PF), divulgada mensalmente para a Indústria Nacional e para as Unidades da Federação, o que faz sentido num ambiente em que o volume oscila e obriga a rever o plano de forma recorrente, como se pode ver na página do IBGE sobre acompanhamento estatístico da produção.

Por isso, a implantação precisa nascer com lógica de horizonte rolante, não de calendário fechado. Uma cadência prática fica assim:

FaseEntrega principalResponsável típico
LevantamentoDados mestres, carteira, políticas e restriçõesPCP com compras, produção e comercial
ConfiguraçãoEstrutura de MPS, roteiros e regras de liberaçãoPCP e sistemas
IntegraçãoMRP, stock, ordens e apontamentoPCP, produção e almoxarifado
Go-live assistidoRevisão do plano, ajuste de parâmetros e disciplina de rotinaLideranças operacionais

KPIs que realmente ajudam a controlar o plano

Se o indicador não muda decisão, ele só enfeita dashboard. No PCP, eu acompanharia pelo menos estes:

  • OTIF para medir promessa entregue no prazo e completa.
  • Aderência ao plano para comparar o que foi programado com o que realmente foi produzido.
  • Giro de estoque para evitar stock alto a esconder falha de planeamento.
  • Lead time interno para enxergar fila, espera e travamento entre operações.
  • Perdas e retrabalho para corrigir parâmetros e sequência.

Ponto de controlo: quando a aderência ao plano cai, não comece culpando a equipa. Verifique primeiro material, capacidade, roteiro e regra de mudança.

Na camada de sistema, um ERP industrial pode automatizar boa parte disso. O Sensio, por exemplo, oferece Plano Mestre de Produção, roteiro, Ordem de Produção visual em Kanban, cálculo de necessidades por MRP, baixa automática de matéria-prima, entrada de produto acabado, controlo por lotes e Relatório de Perdas, além de recursos de otimização com IA para previsão e reposição. Isso não substitui critério de PCP, mas reduz atraso de informação e trabalho manual que distorce o plano.

Mantendo o planejamento vivo e evitando os erros que travam a fábrica

O mito do plano anual perfeito atrapalha mais do que ajuda. Fábrica real muda. Fornecedor atrasa, mix gira, máquina para, pedido entra fora do padrão. O plano que sobrevive não é o mais detalhado. É o que tem regra clara para mudar sem virar caos.

A prática mais saudável é trabalhar com plano mestre vivo, em horizonte rolante, com janelas diferentes de decisão. A faixa mais próxima da execução fica congelada. A faixa seguinte aceita ajustes controlados. A faixa mais distante pode absorver revisão de mix, volume e compra. Isso reduz custo de mudança e protege o gargalo.

Segundo a orientação publicada pela Sensio sobre revisão do plano mestre, o PMP deve ser revisado em horizonte rolante de 4 a 8 semanas com regras de mudança, definindo o que fica congelado e o que pode mudar para evitar replanejamento caótico, especialmente em cenário de produção volátil até 2026. Na prática, faz sentido definir por família, por recurso crítico e por impacto no OTIF.

Erros que mais travam a fábrica

  • Planear sem capacidade finita e descobrir o conflito só no sequenciamento.
  • Ignorar roteiro real e libertar ordem com tempo fictício.
  • Separar PCP de compras e financeiro como se material e caixa não afetassem prazo.
  • Mudar prioridade sem regra e desmontar a semana por exceção.
  • Não fechar o apontamento e continuar a planear com dado velho.

PCP maduro não vive de heroísmo. Vive de disciplina de dados, rotina de revisão e automação suficiente para que a equipa decida em cima de factos.


Se a sua fábrica ainda monta o plano em planilhas soltas e depois corre para consertar desvios no chão de fábrica, vale conhecer a Sensio. O ERP reúne MPS, MRP, roteiros, ordens de produção, stock e finanças na mesma operação, o que ajuda a transformar o planejamento em rotina executável e revisável.
